2020年 12月 28日

10月4日
札幌住宅改修工事がはじまりました。

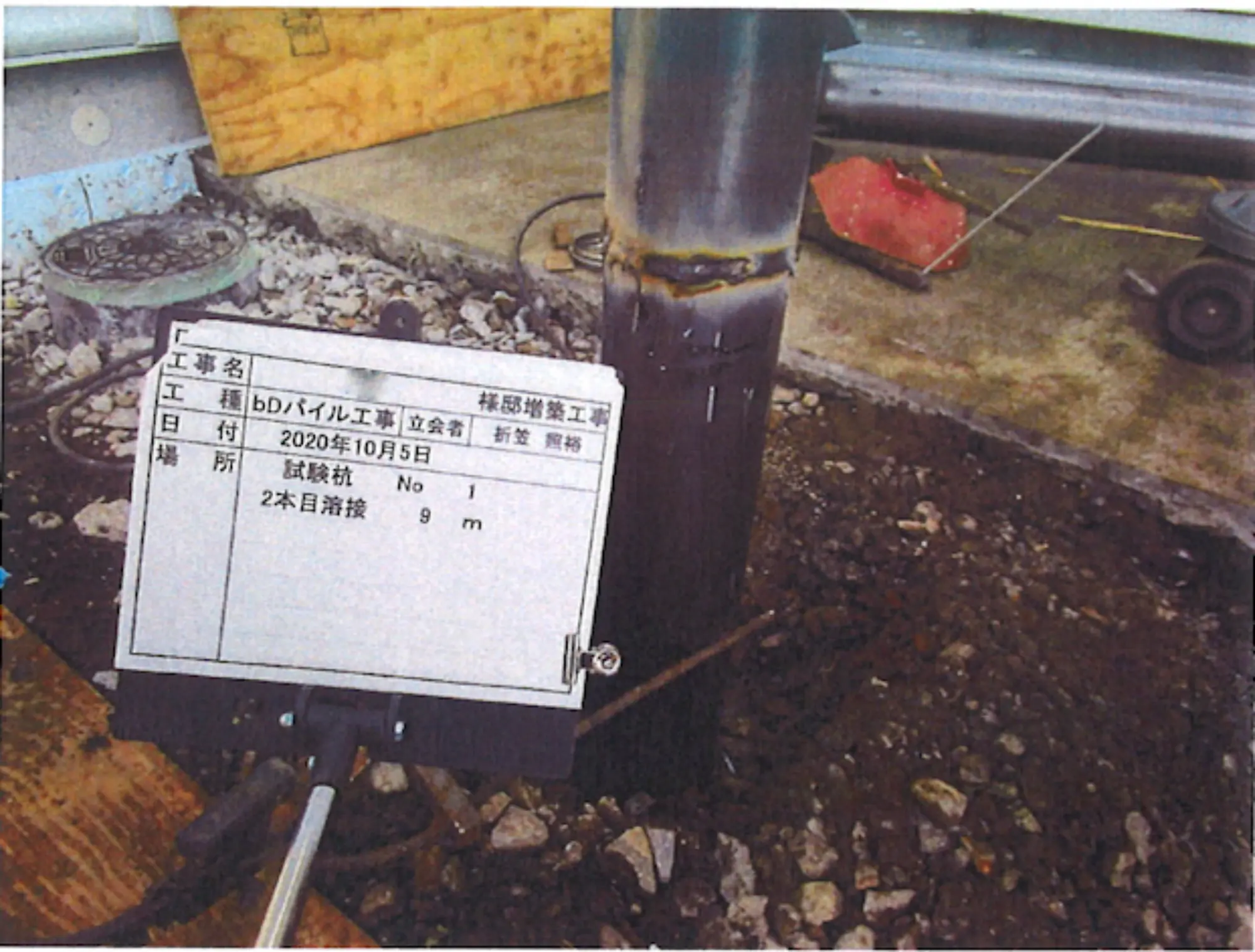

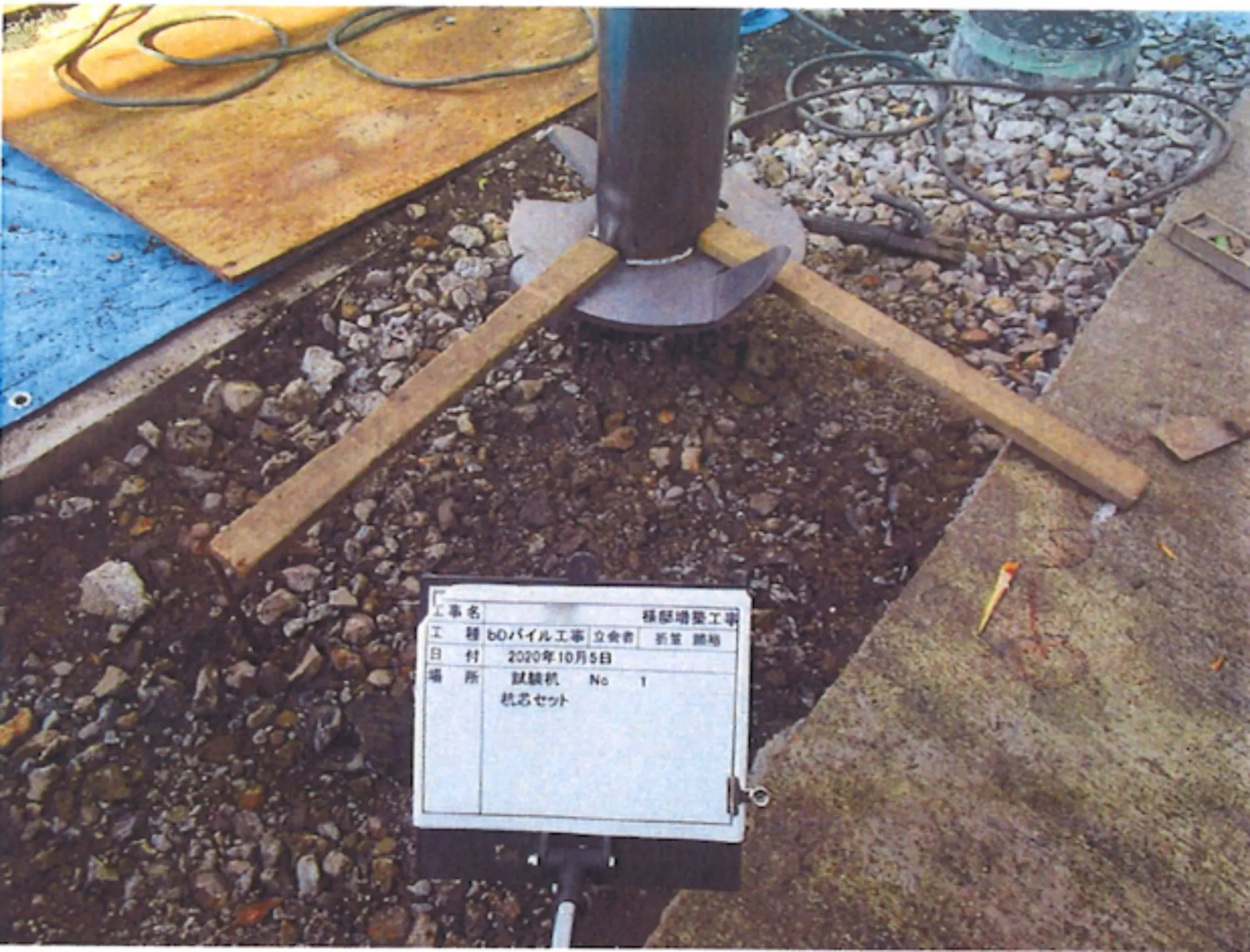

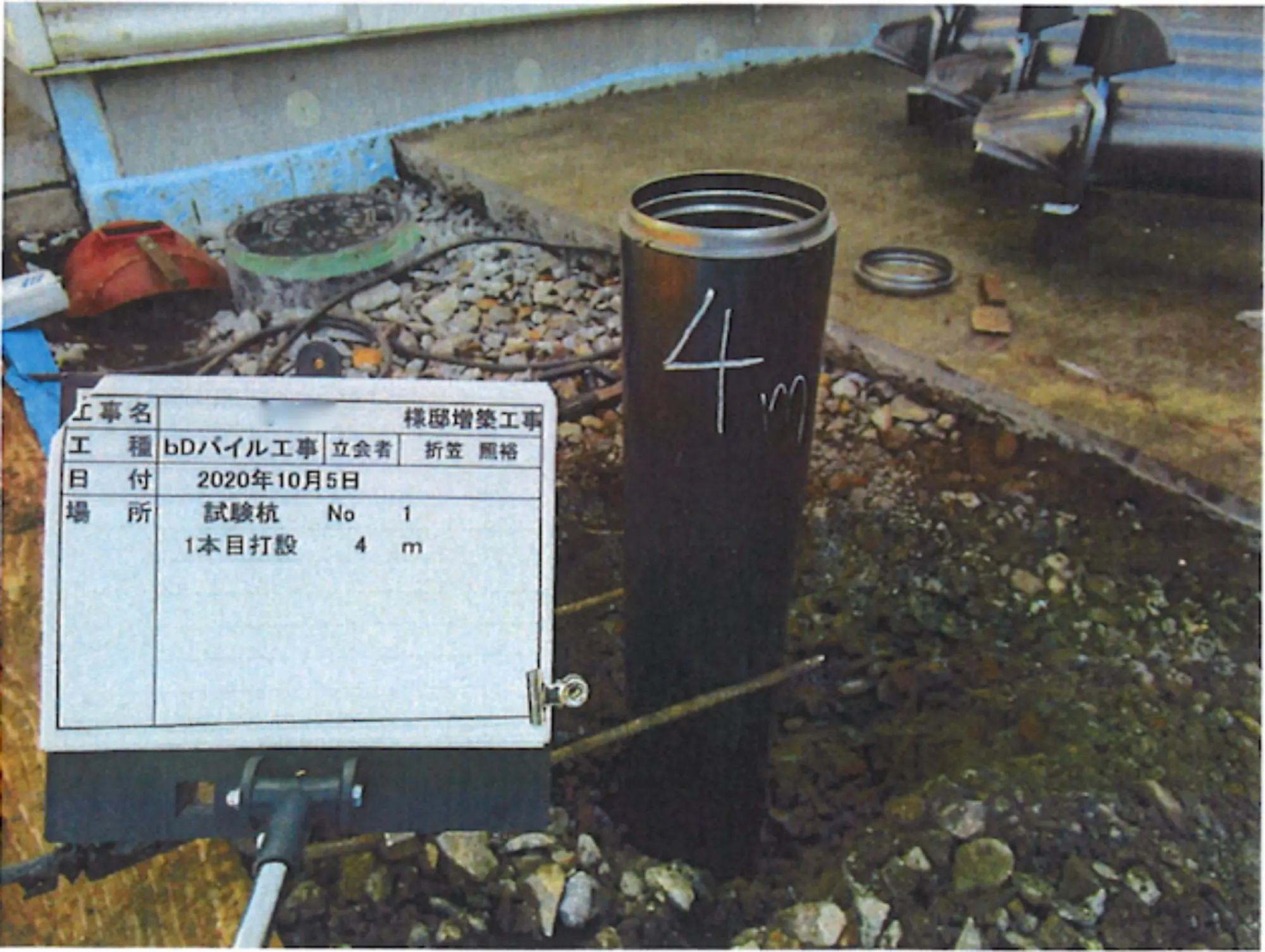

既存住宅がある事から、機械が小型タイプで工事ができる鋼管杭で施工します。

10月7日

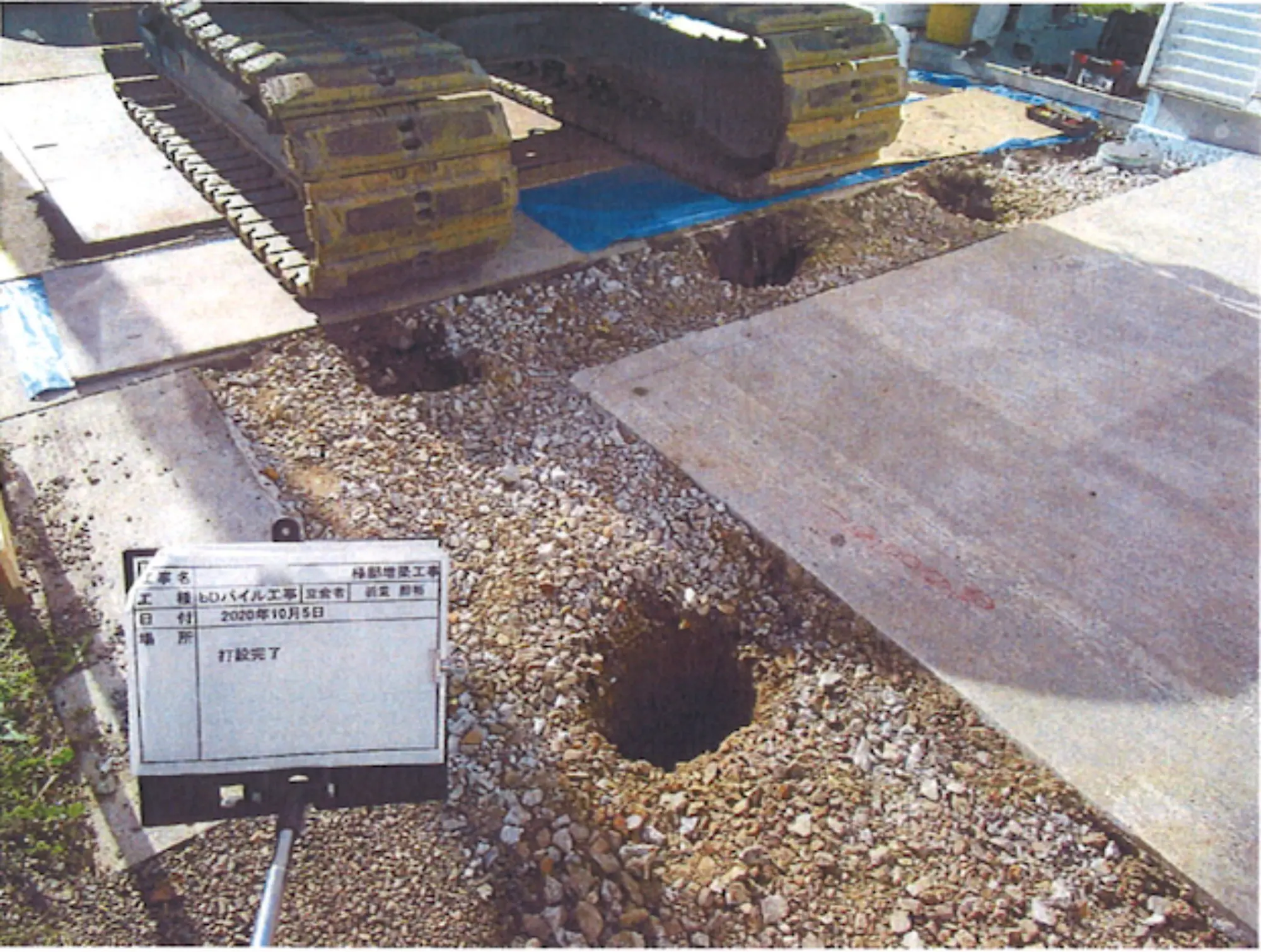

増築部分の基礎工事が始まっています。
既存住宅があり重機が入れないので

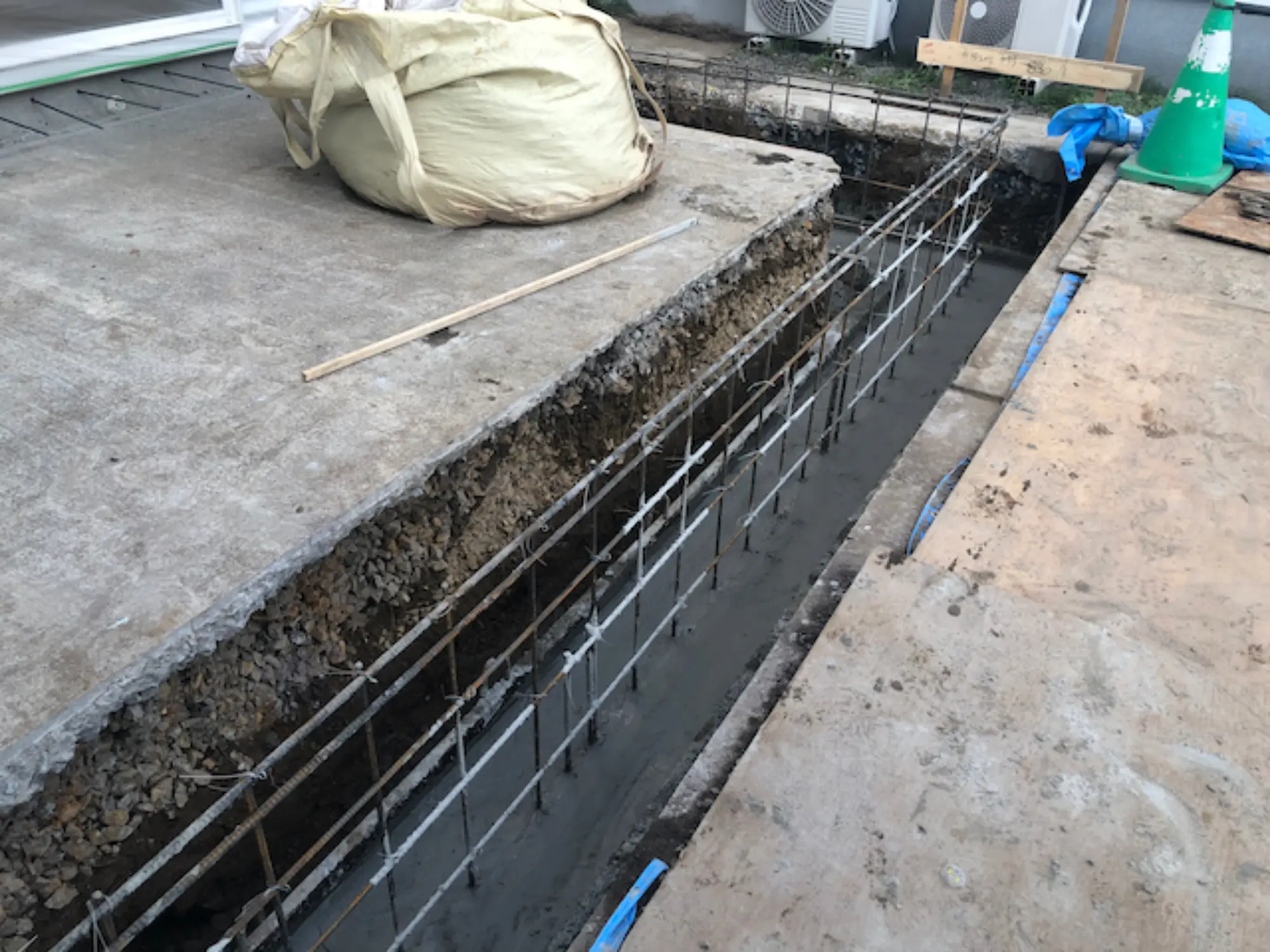

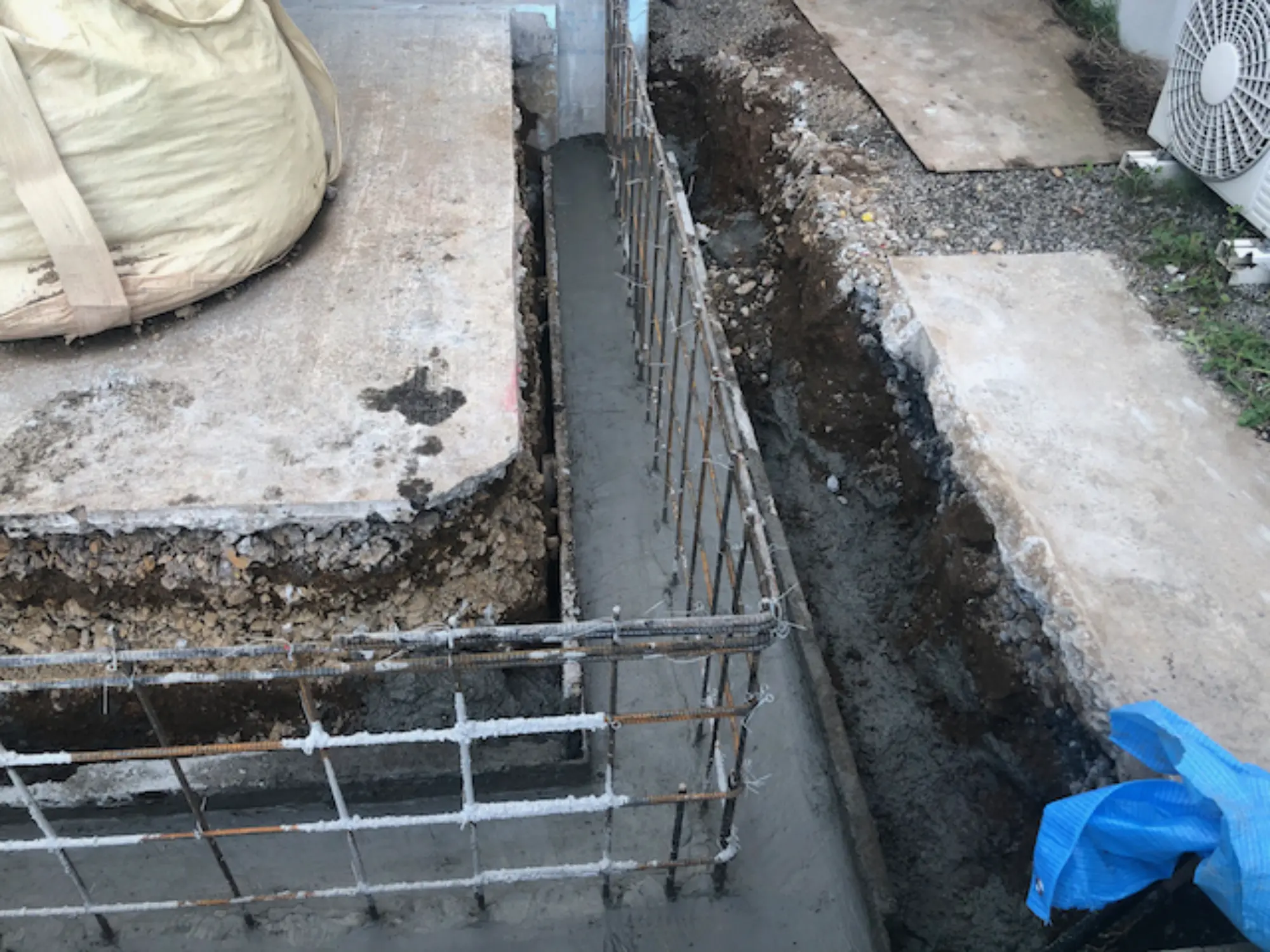

手堀りで基礎の根堀を行いました。

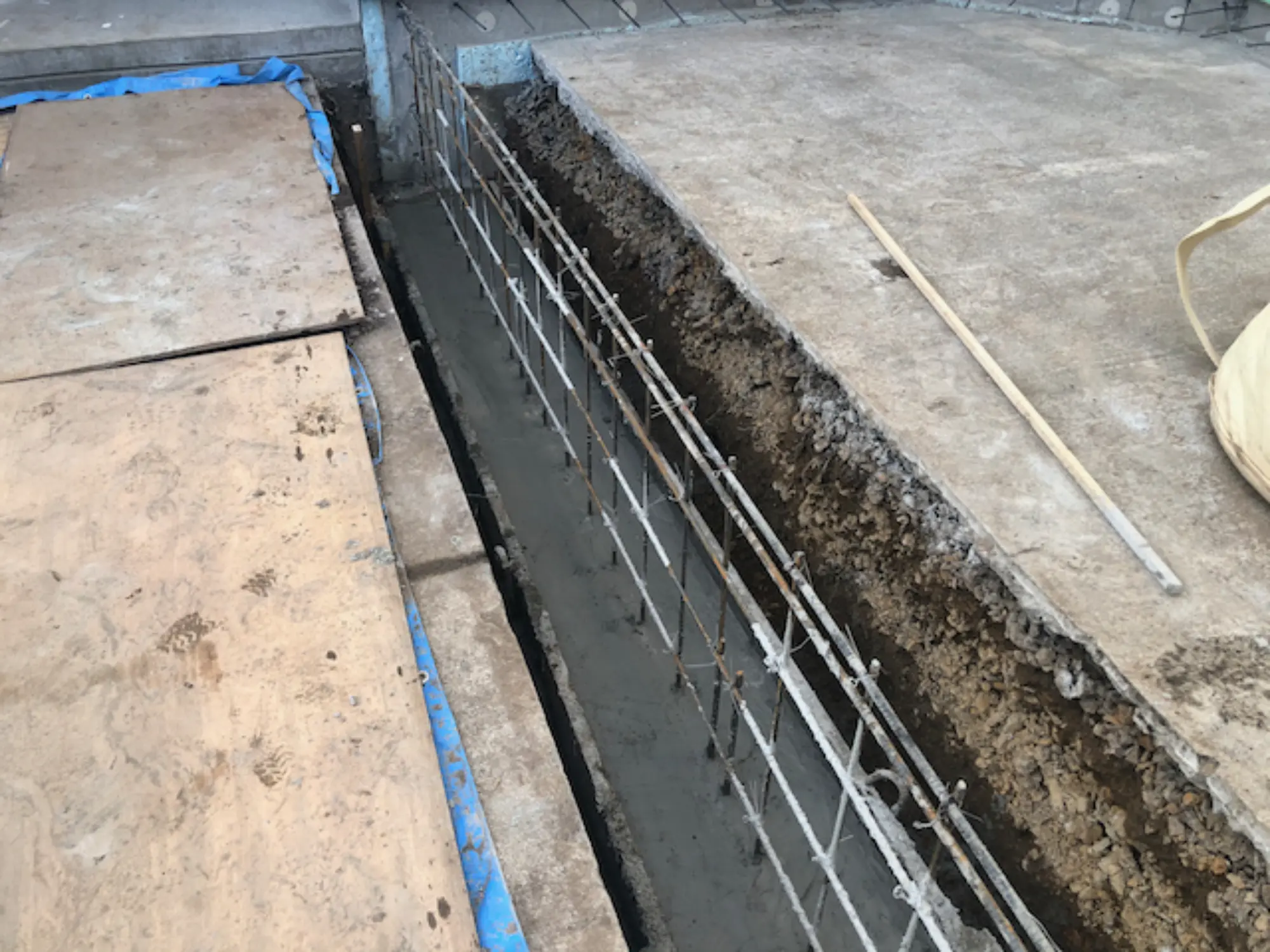

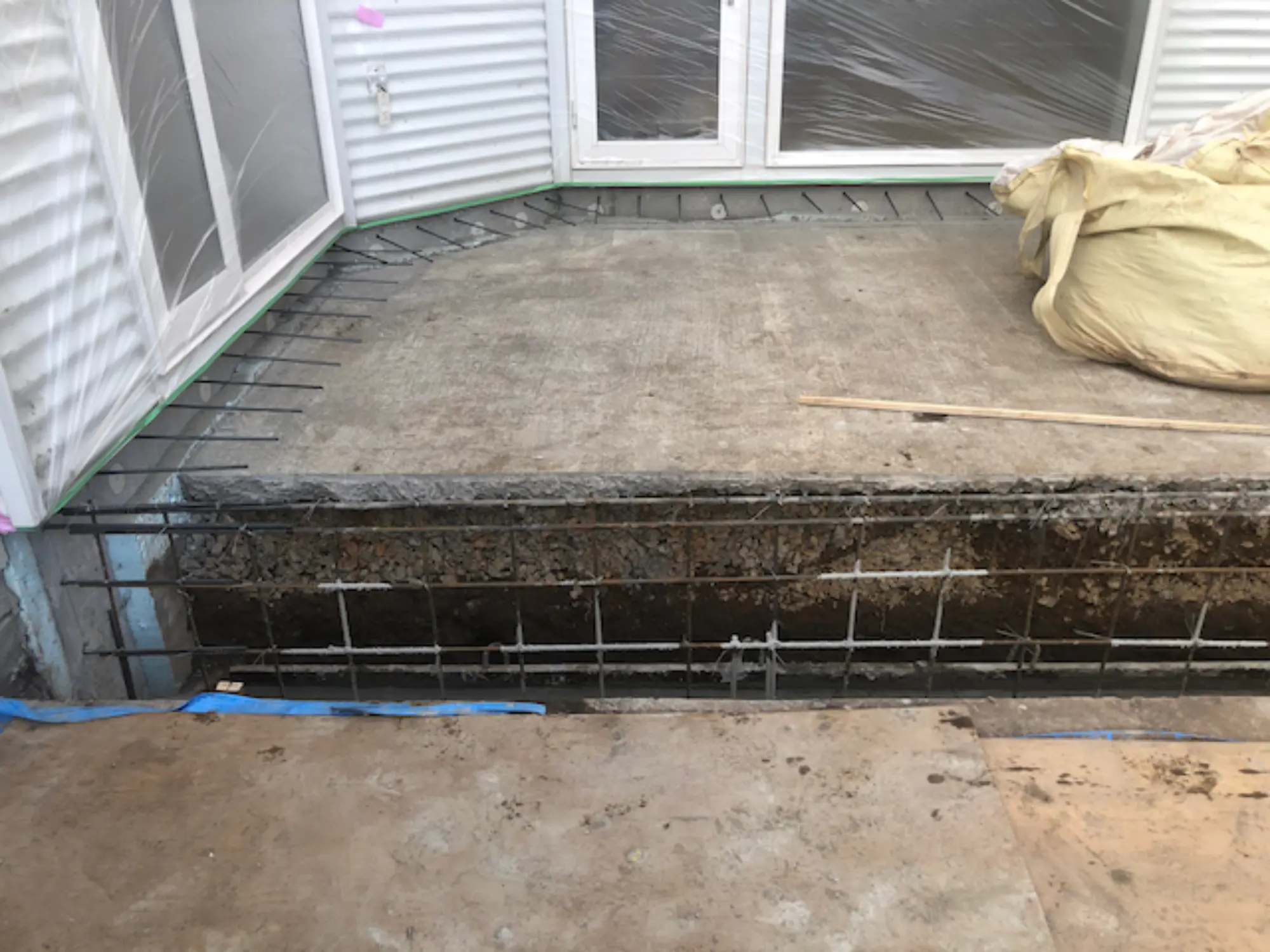

鉄筋組立が終了し、ベースコンクリート打設を行いました。

10月21日
解体作業が大方終了し

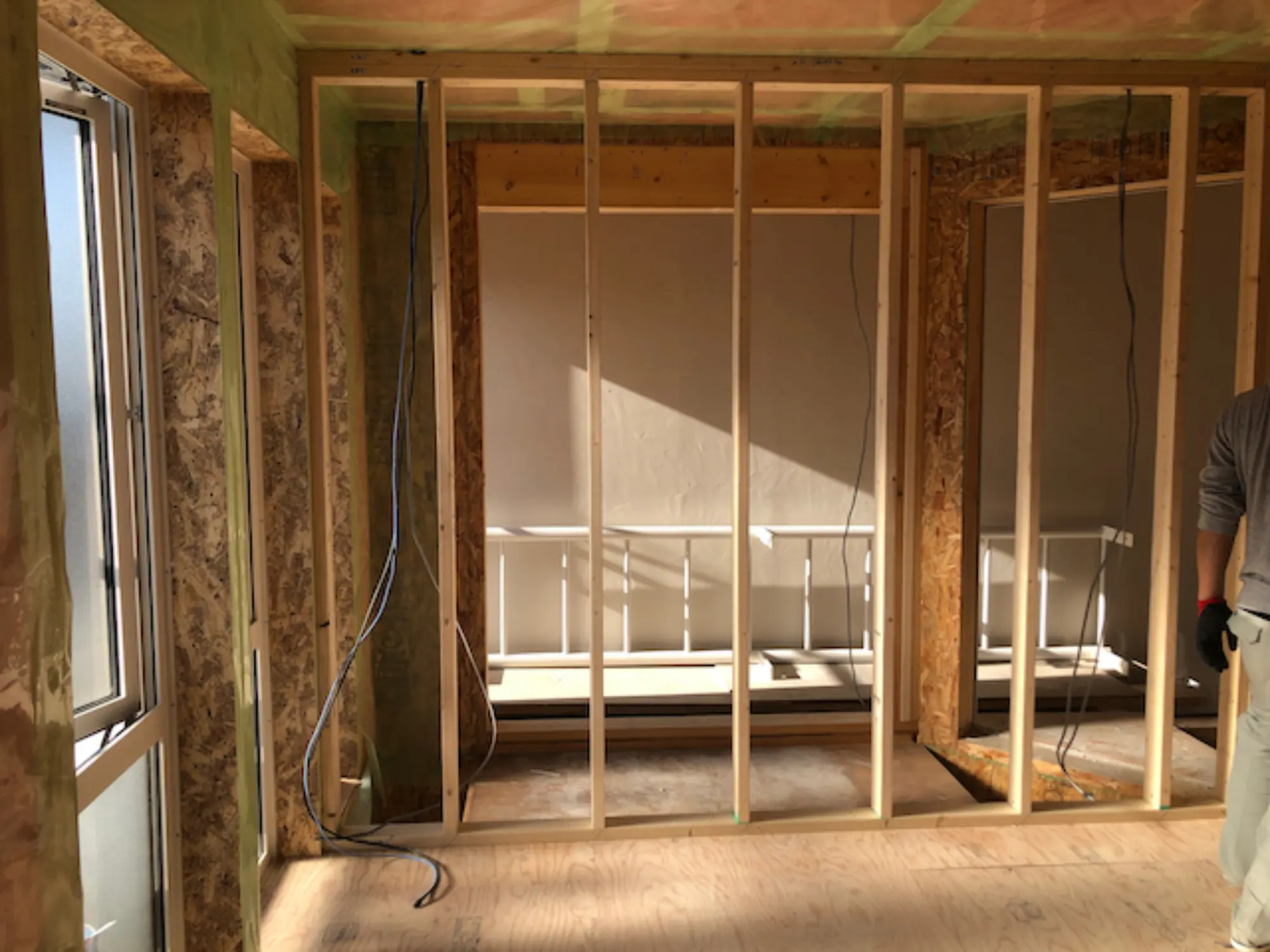

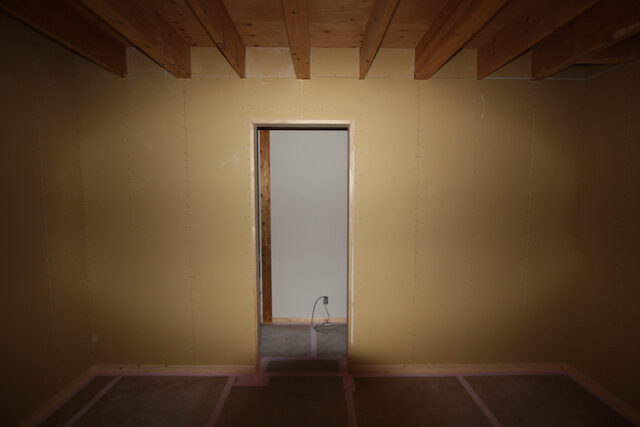

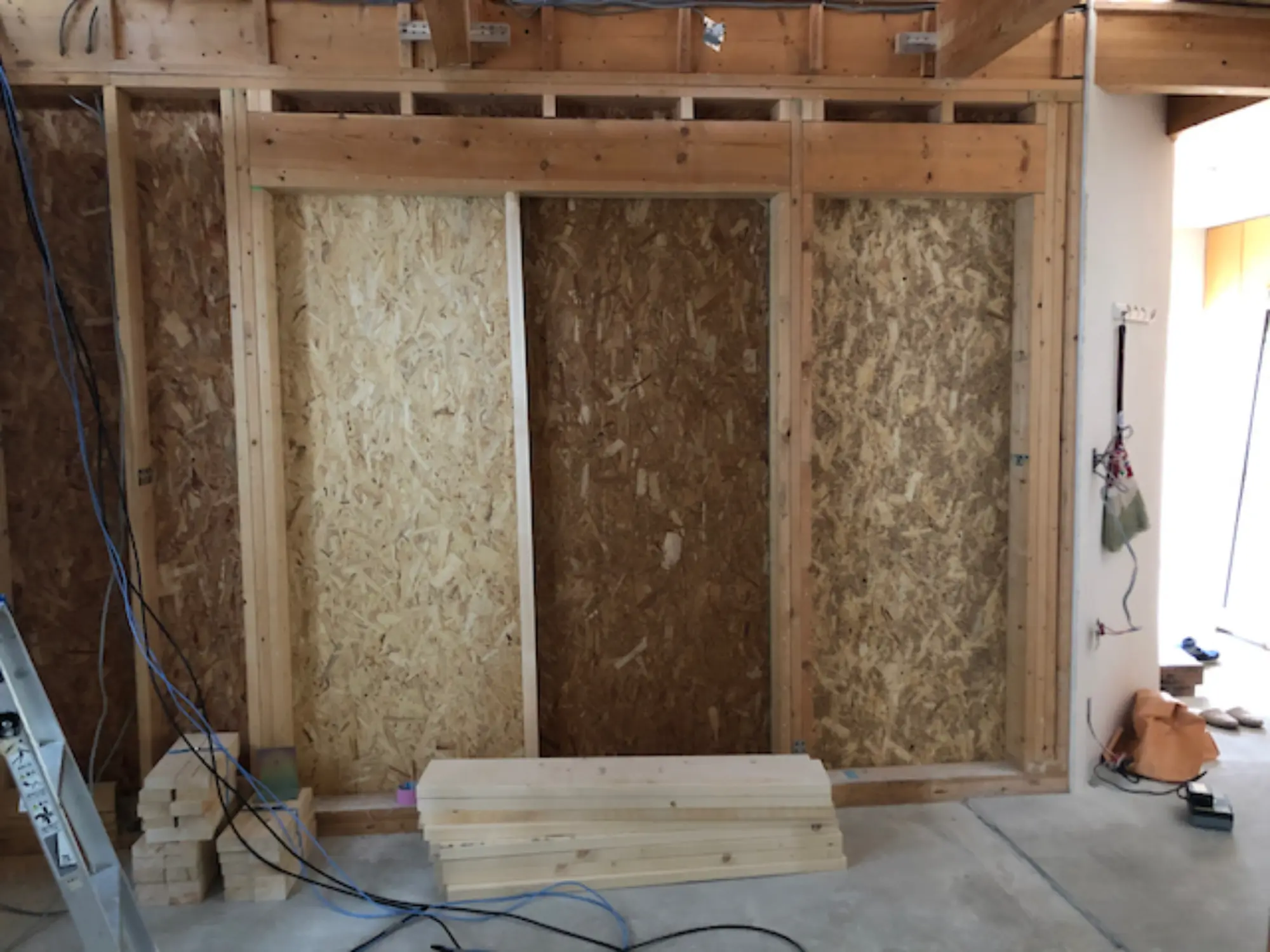

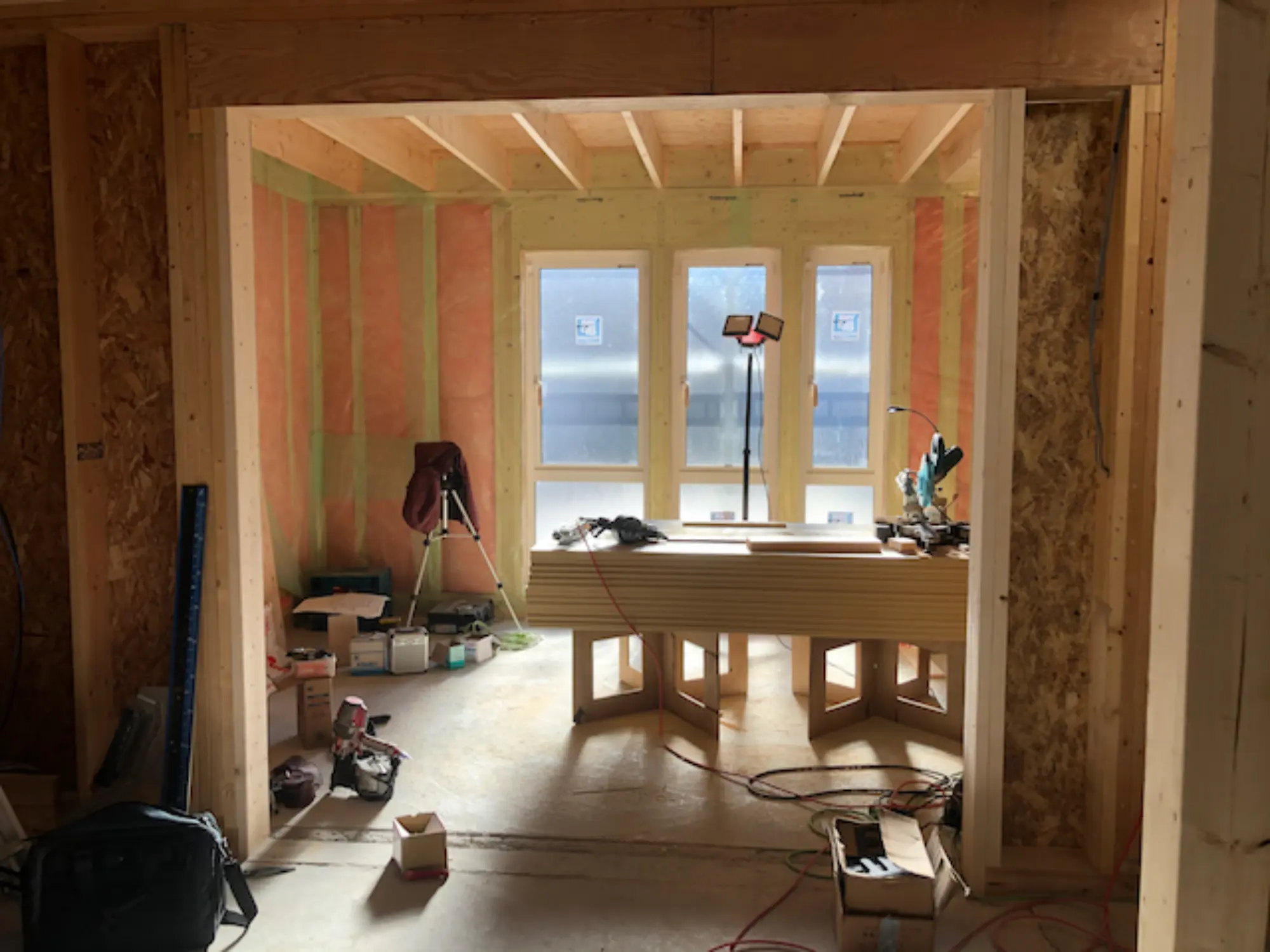

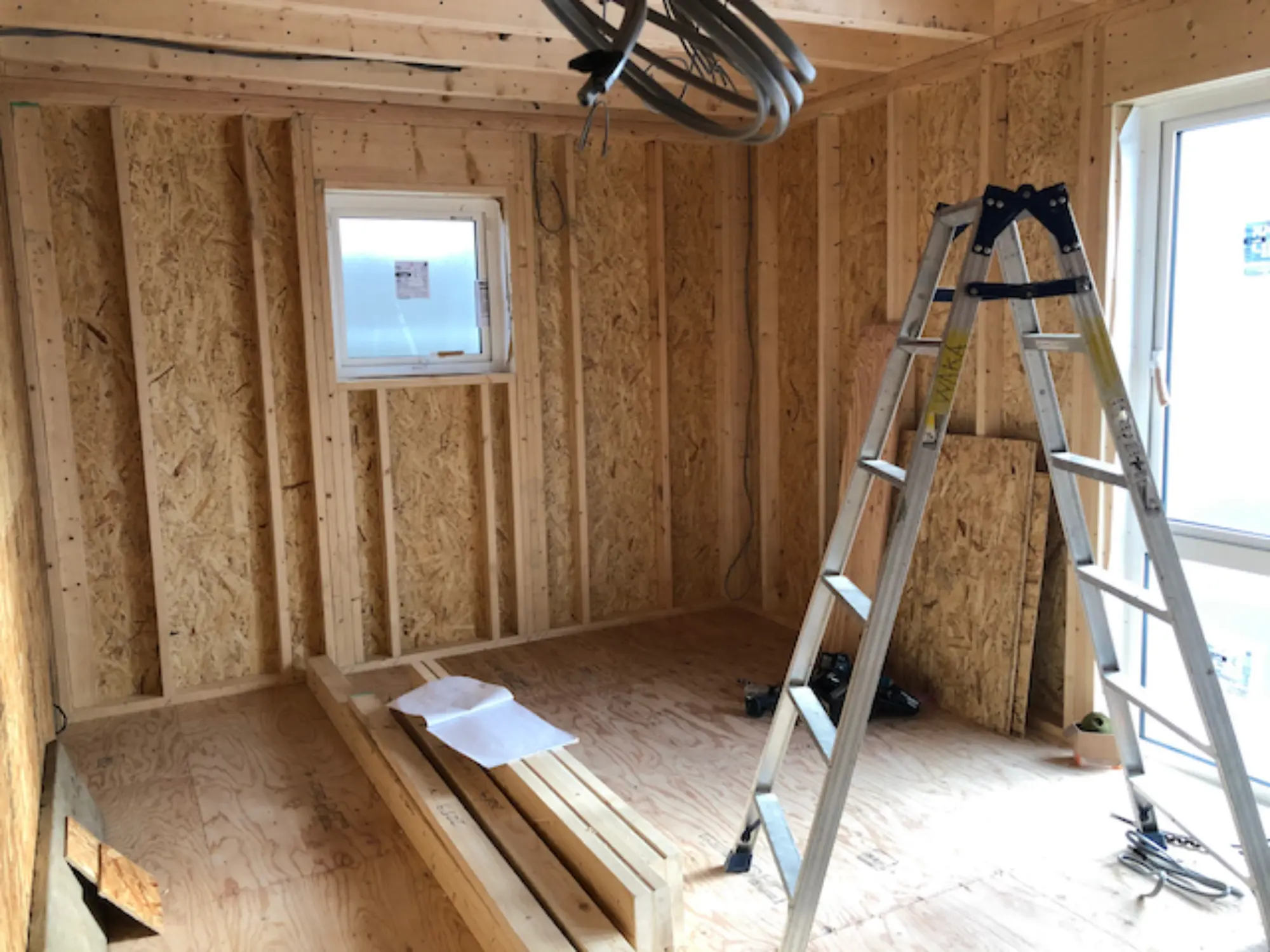

増築部分のツーバイパネル建て方作業が進んでいます。

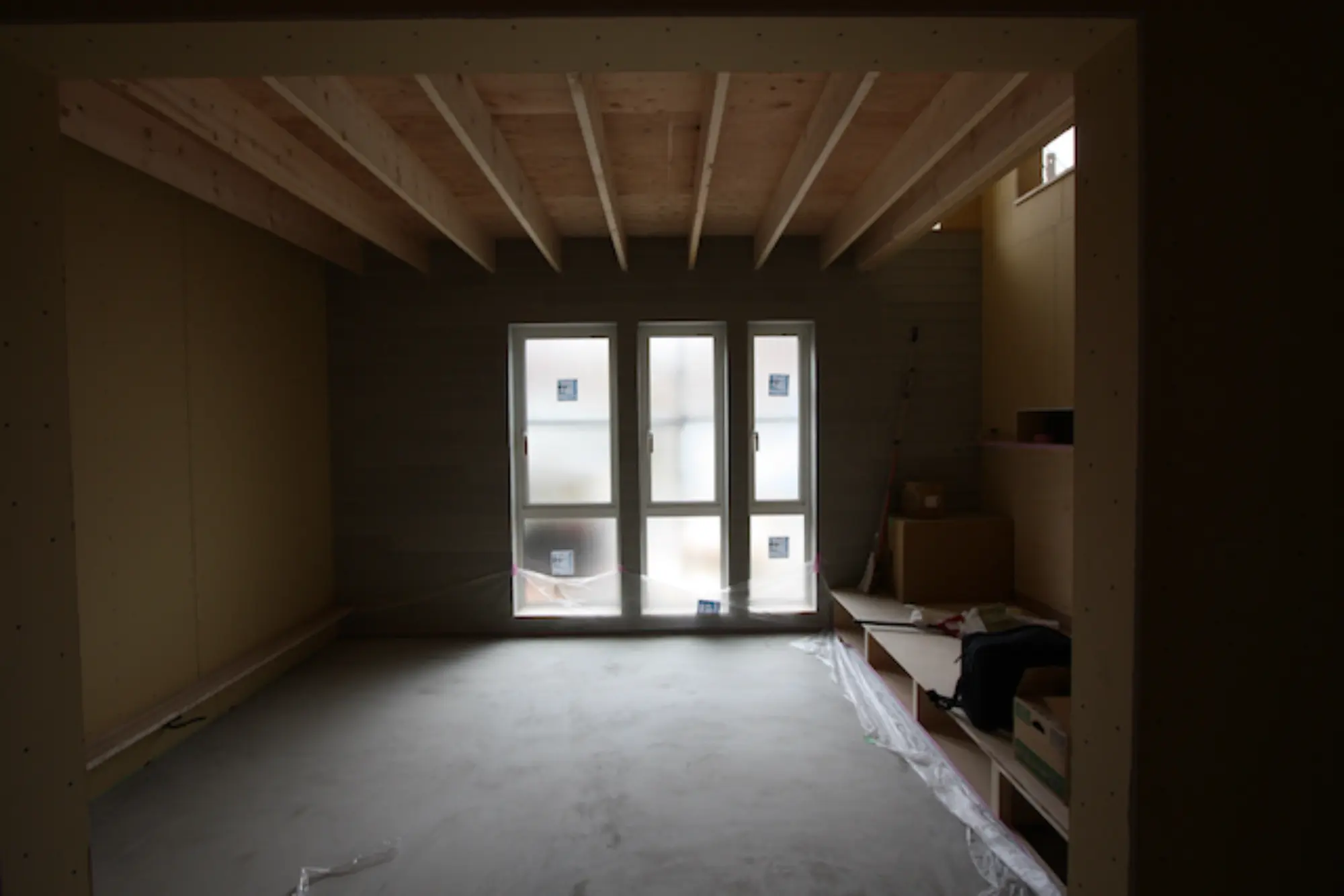

増築部分の空間ができて、色々想像ができ楽しくなってきました。

10月27日
外部では、増築部分

通気層組立
通気層上の不燃ボードはり
不燃ボード上タイベックシートはり

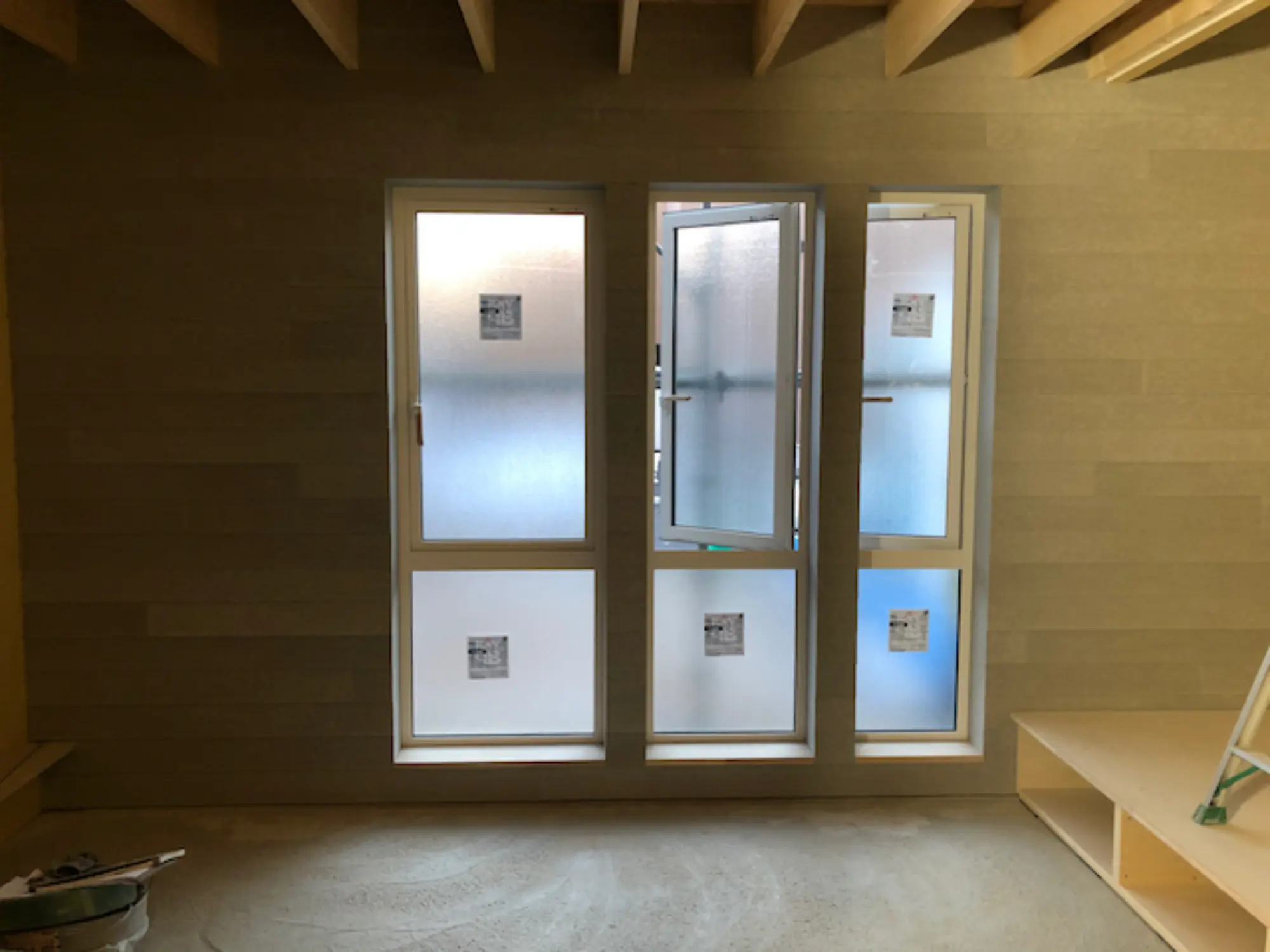

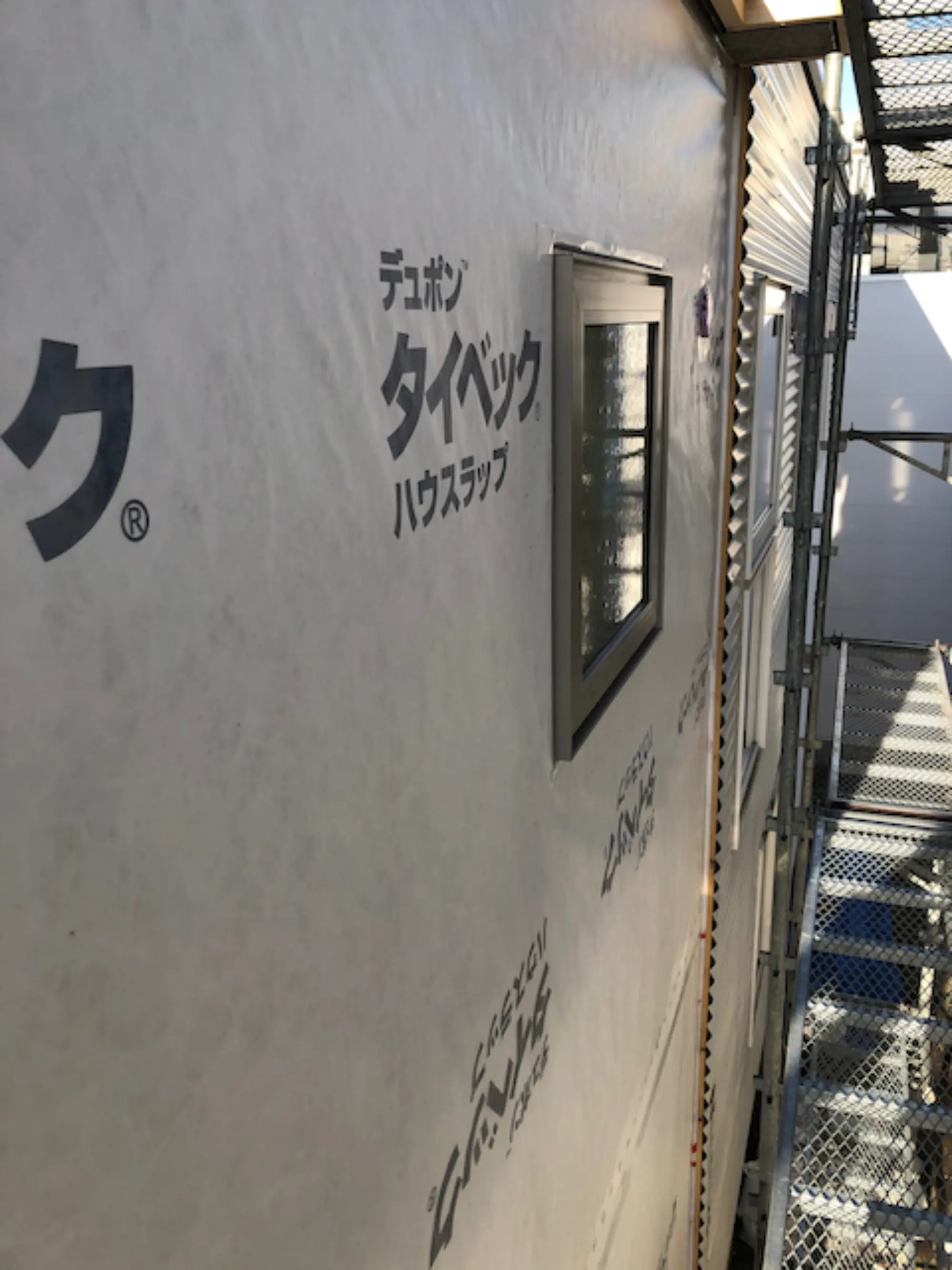

が終了し、外壁のガルバリウム鋼板一文字葺きを残すのみとなりました。

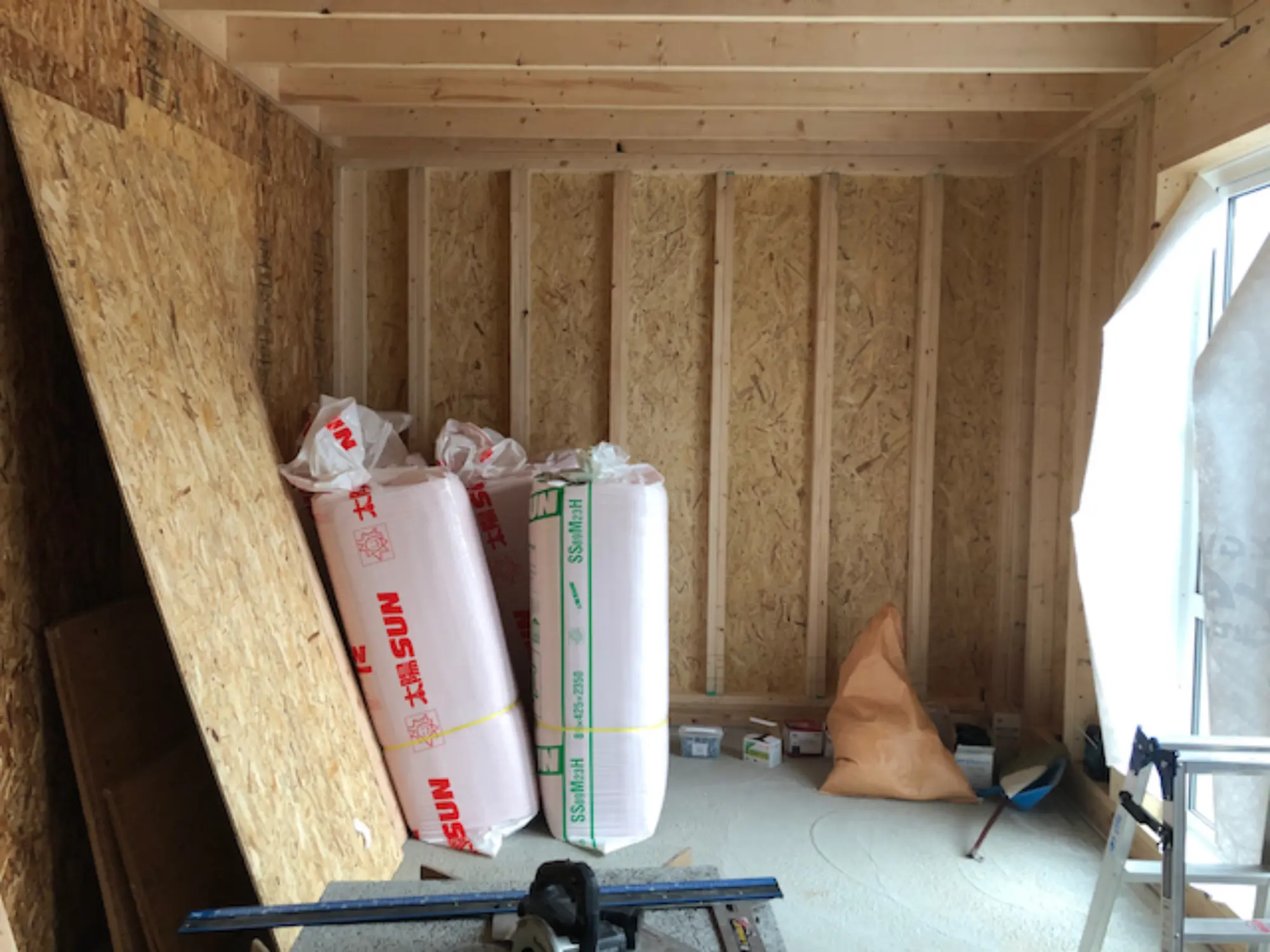

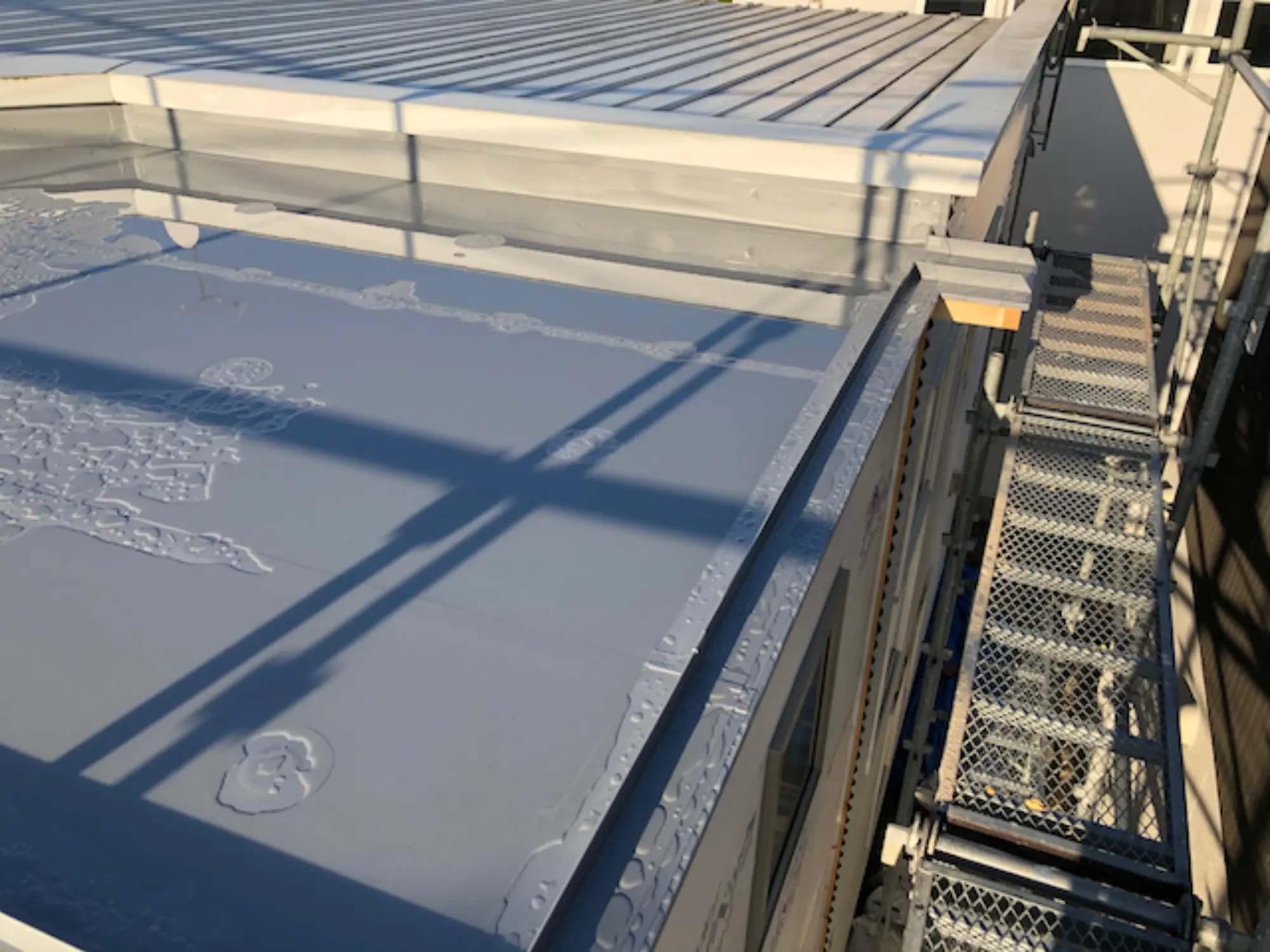

増築部分屋根シート防水工事も終了しました。

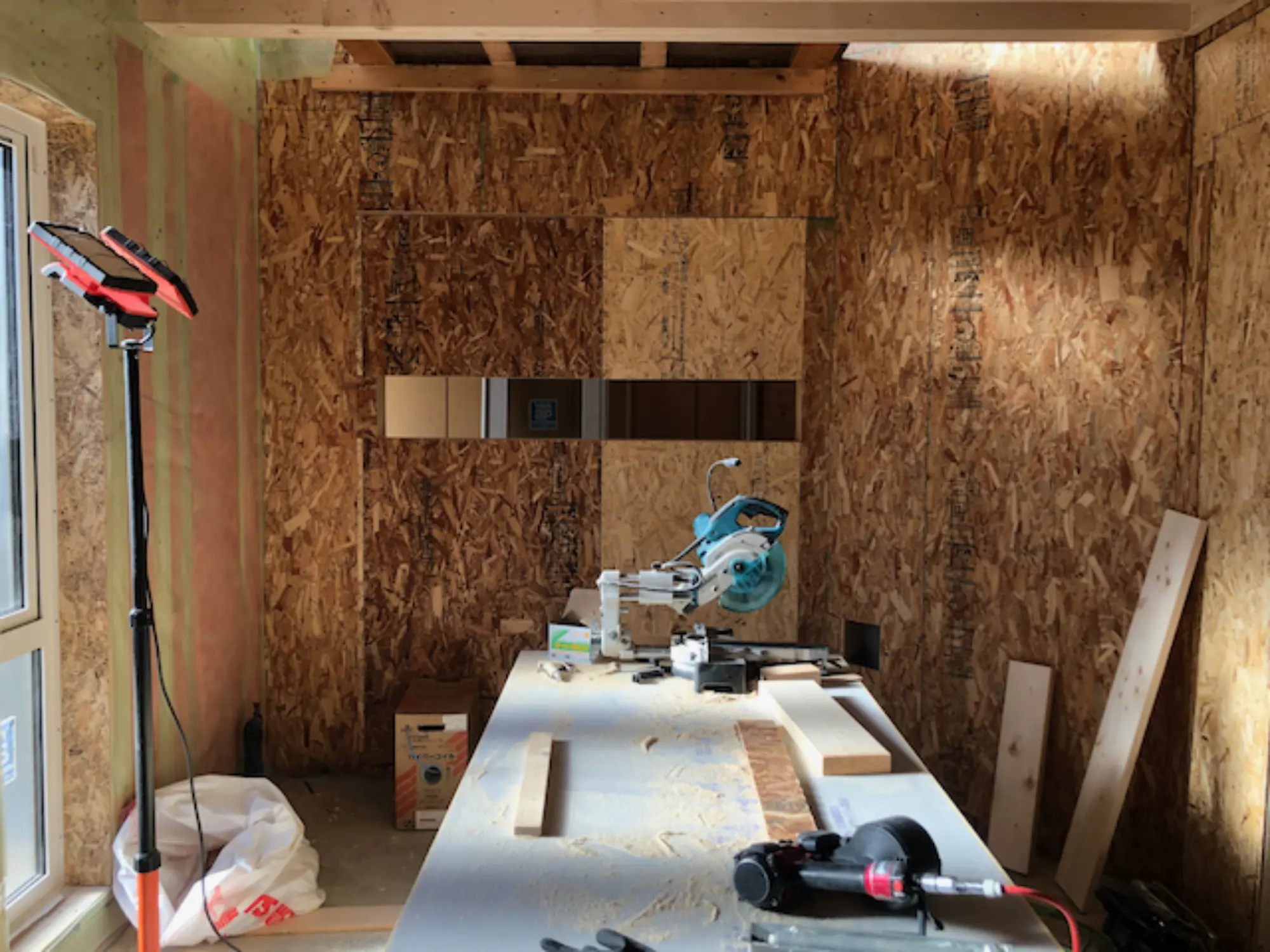

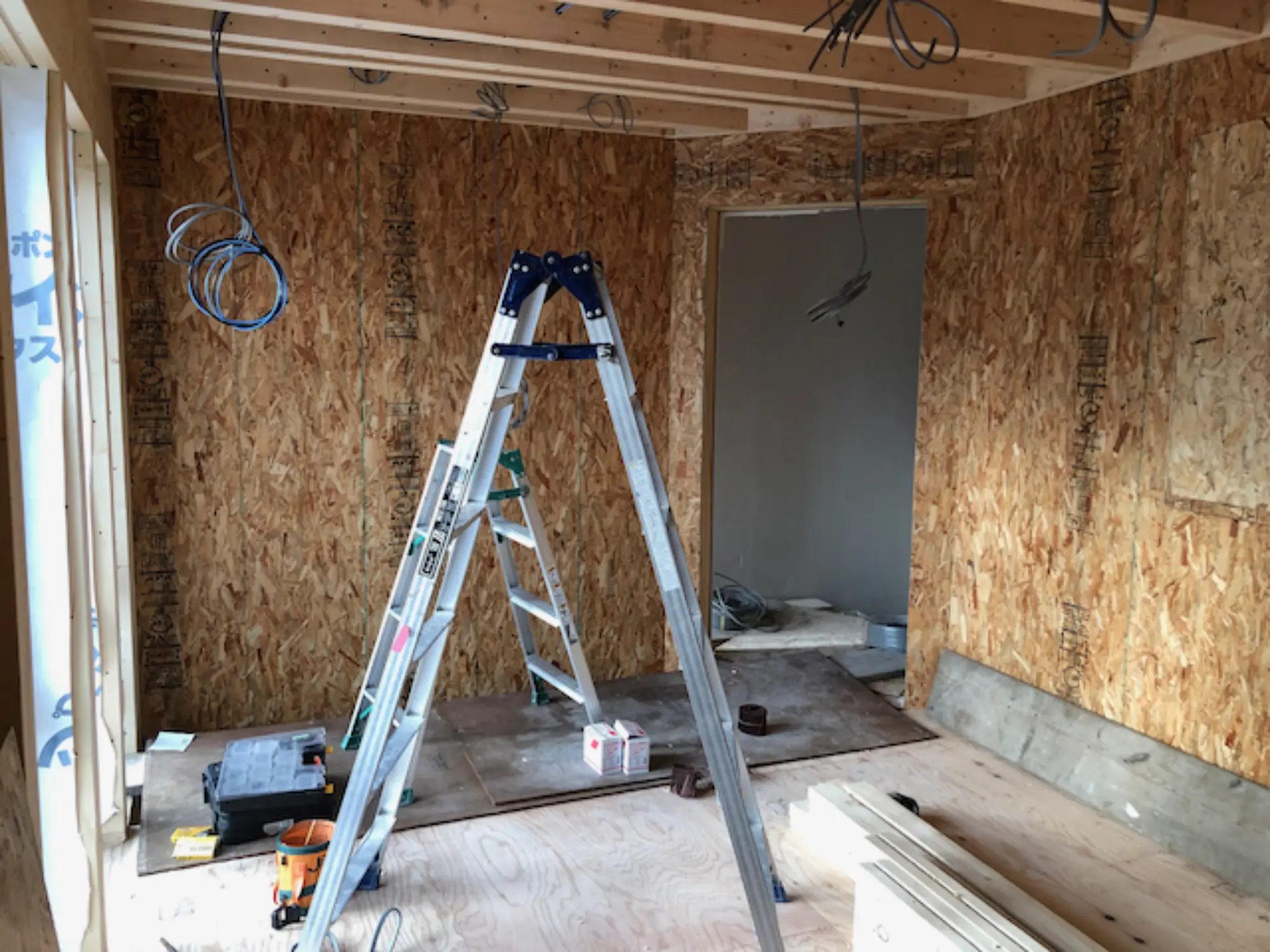

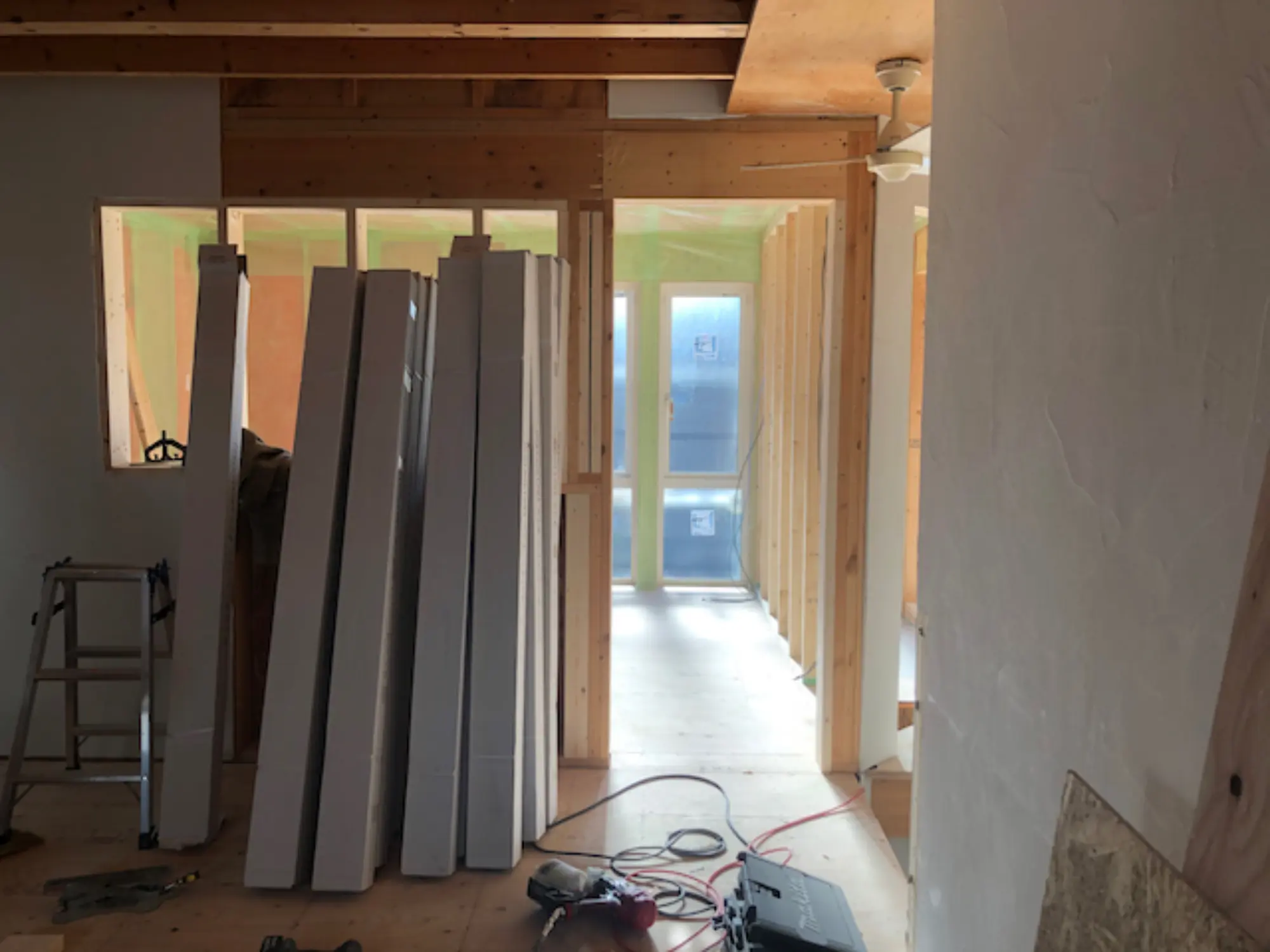

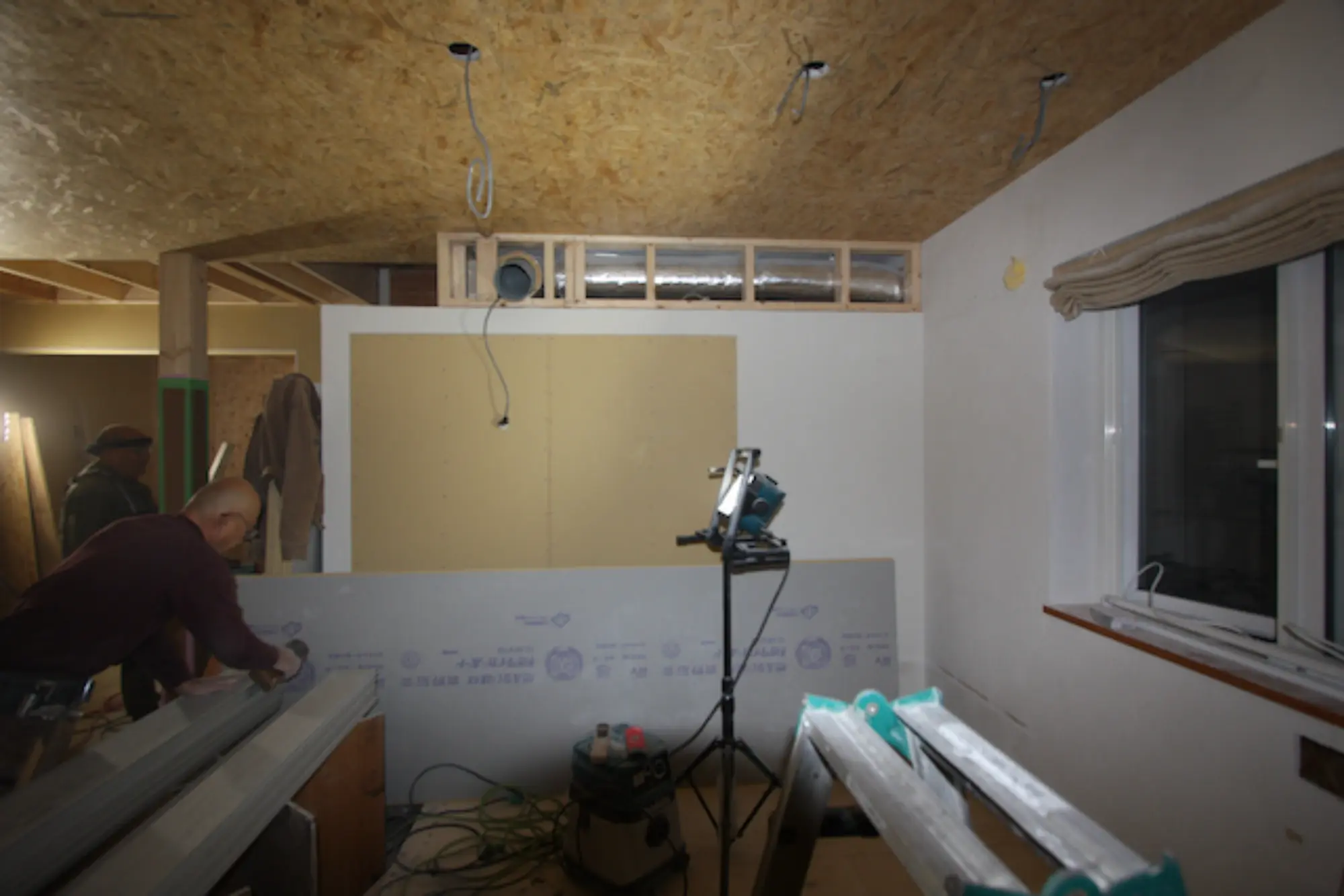

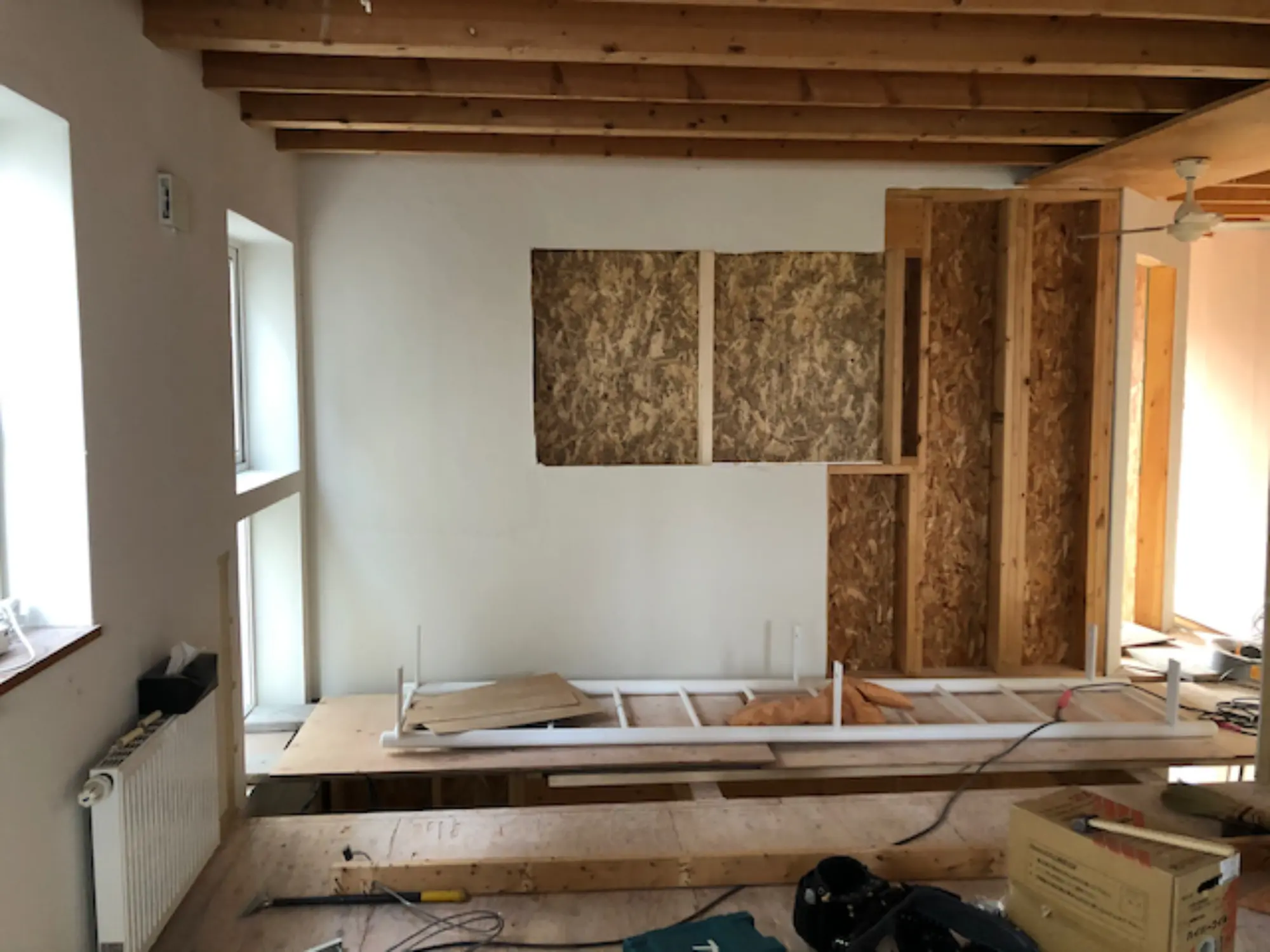

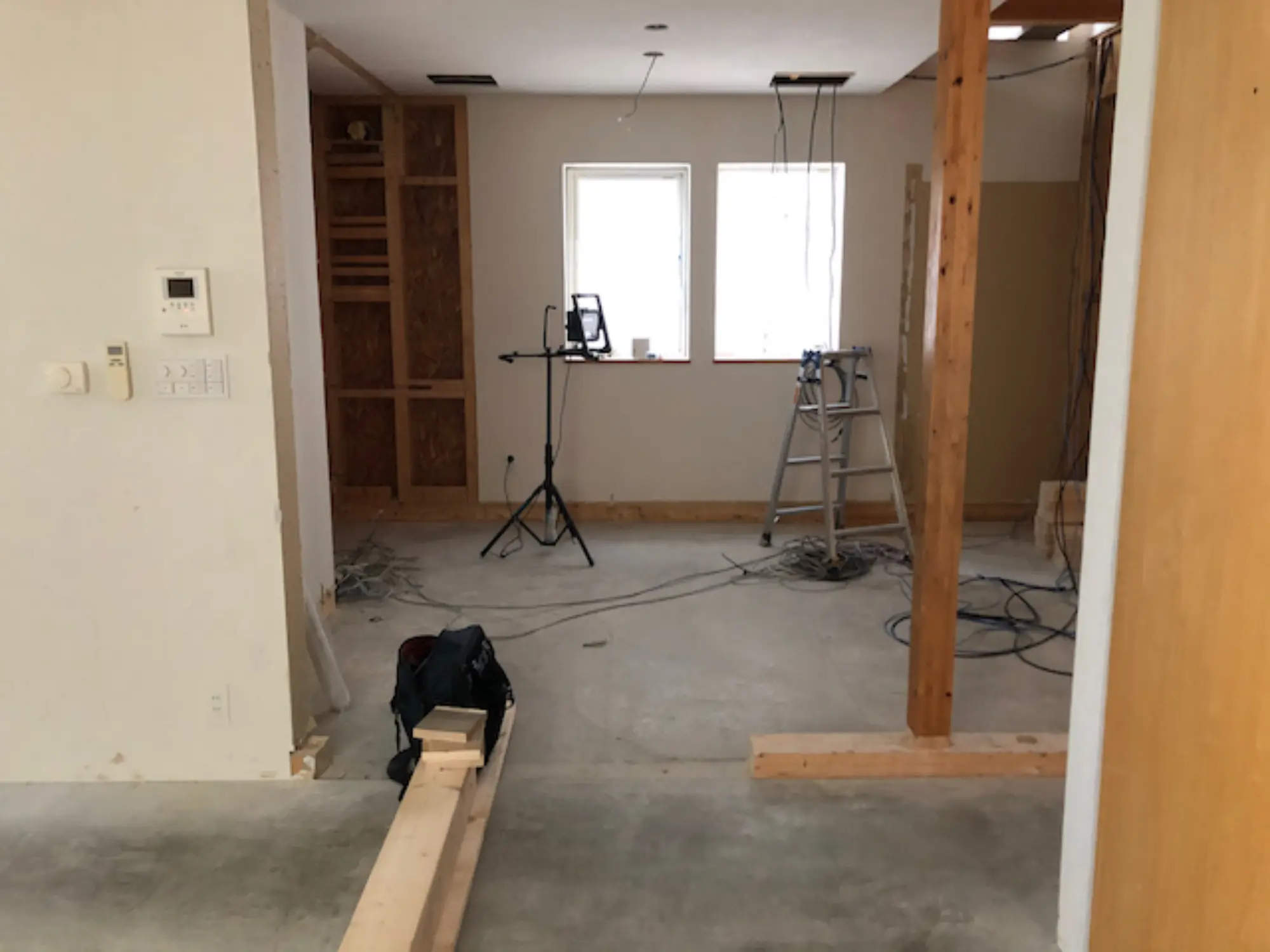

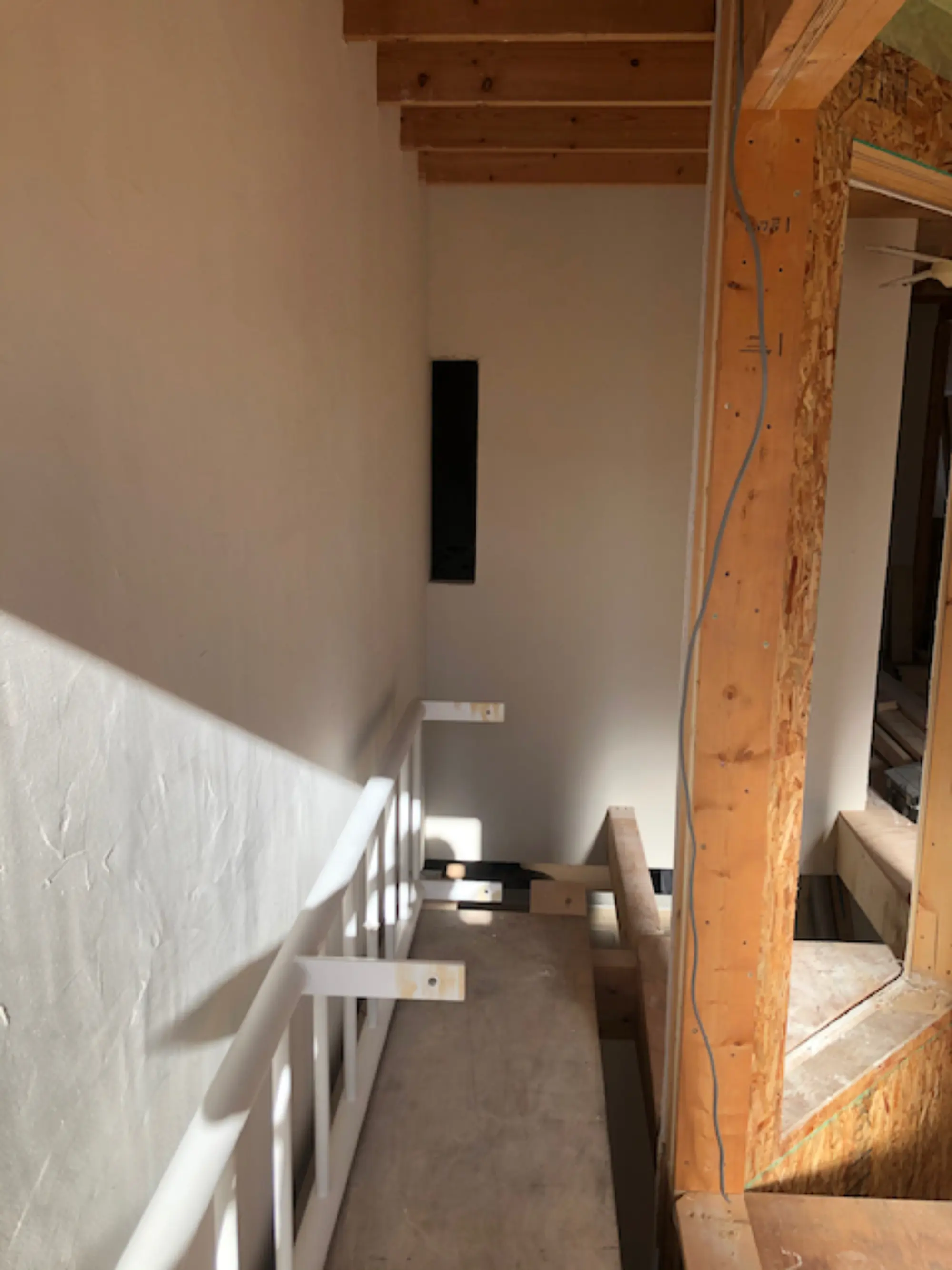

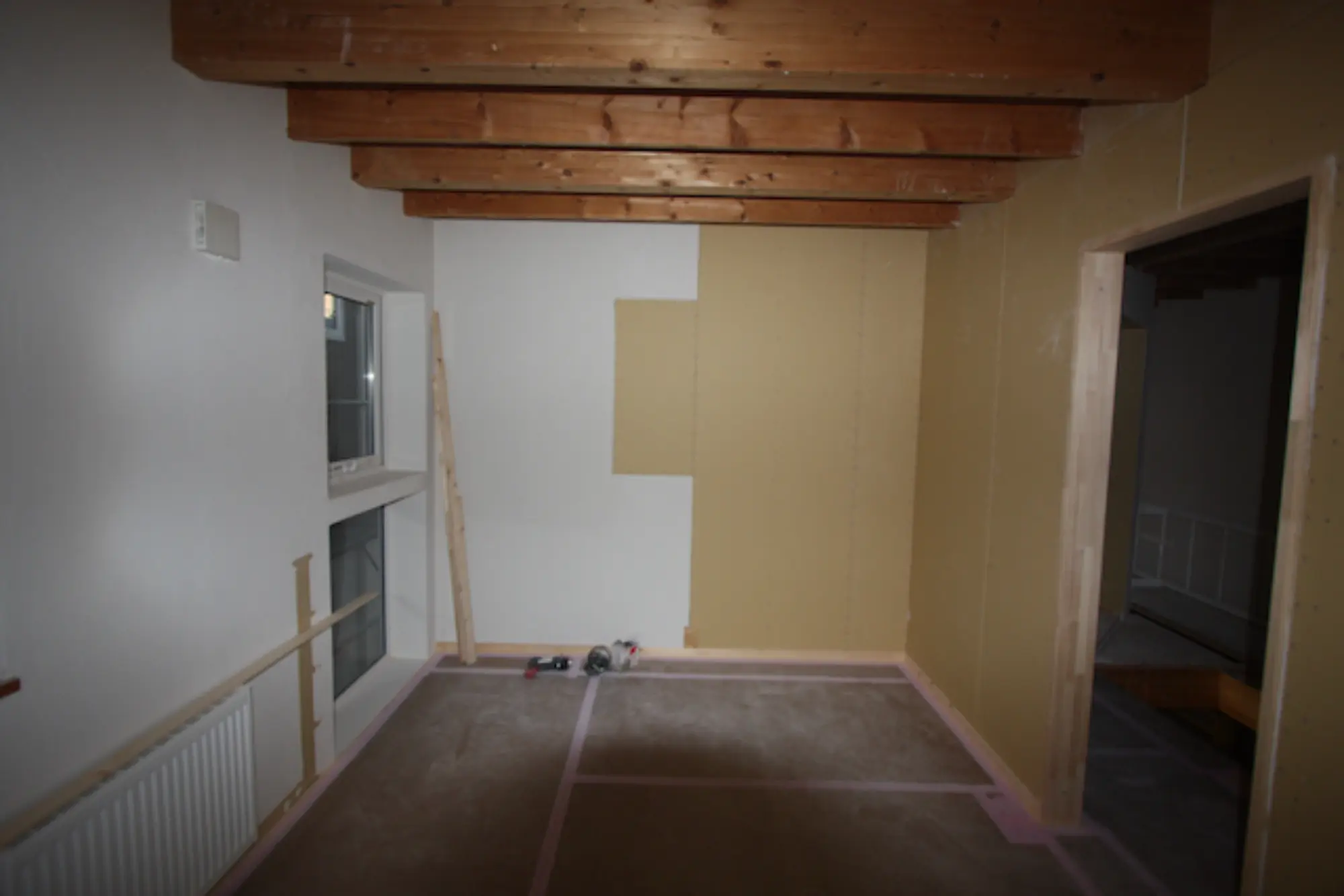

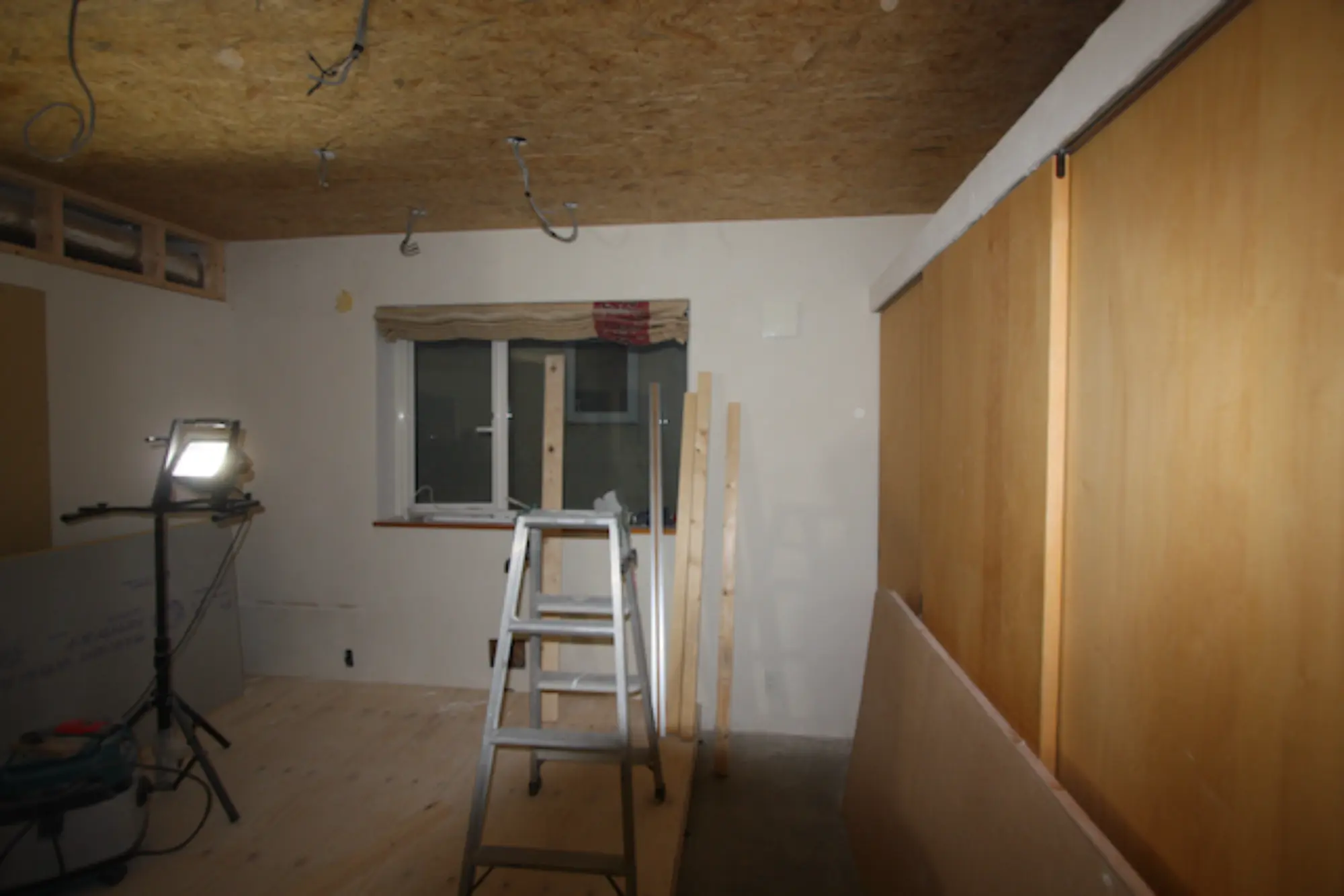

室内では、各下地組立が行われております。

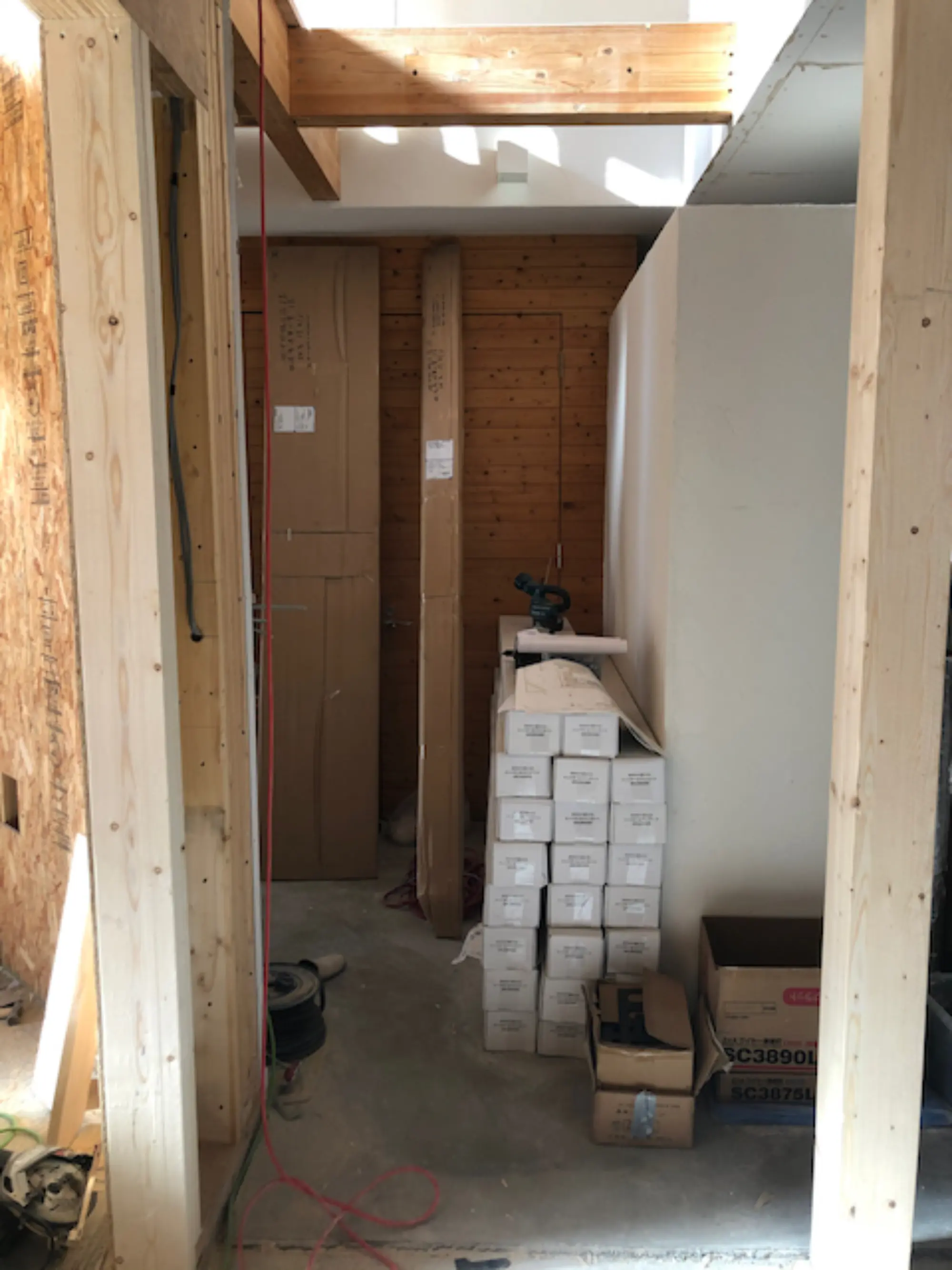

フローリング材料が納品されました。

11月5日

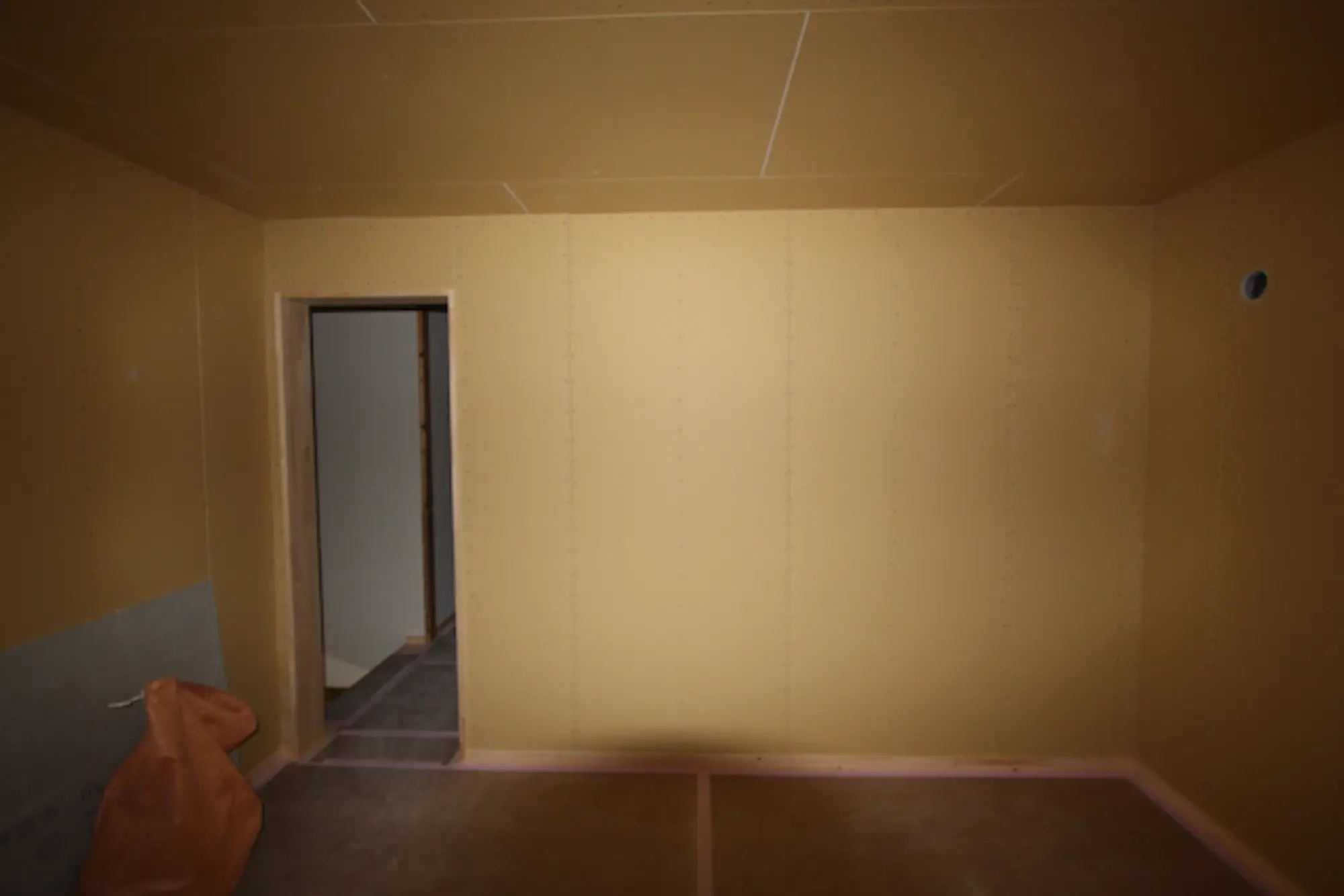

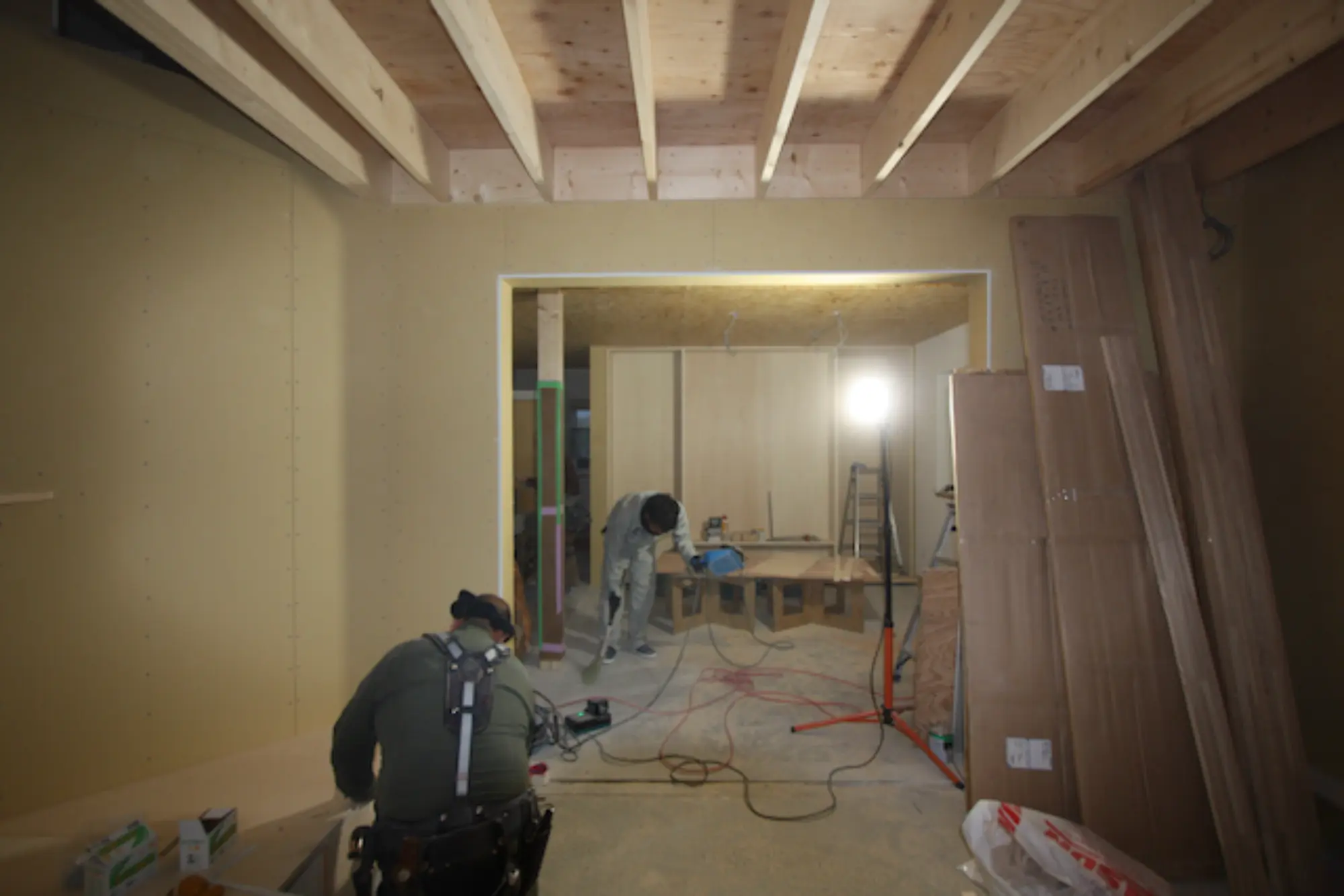

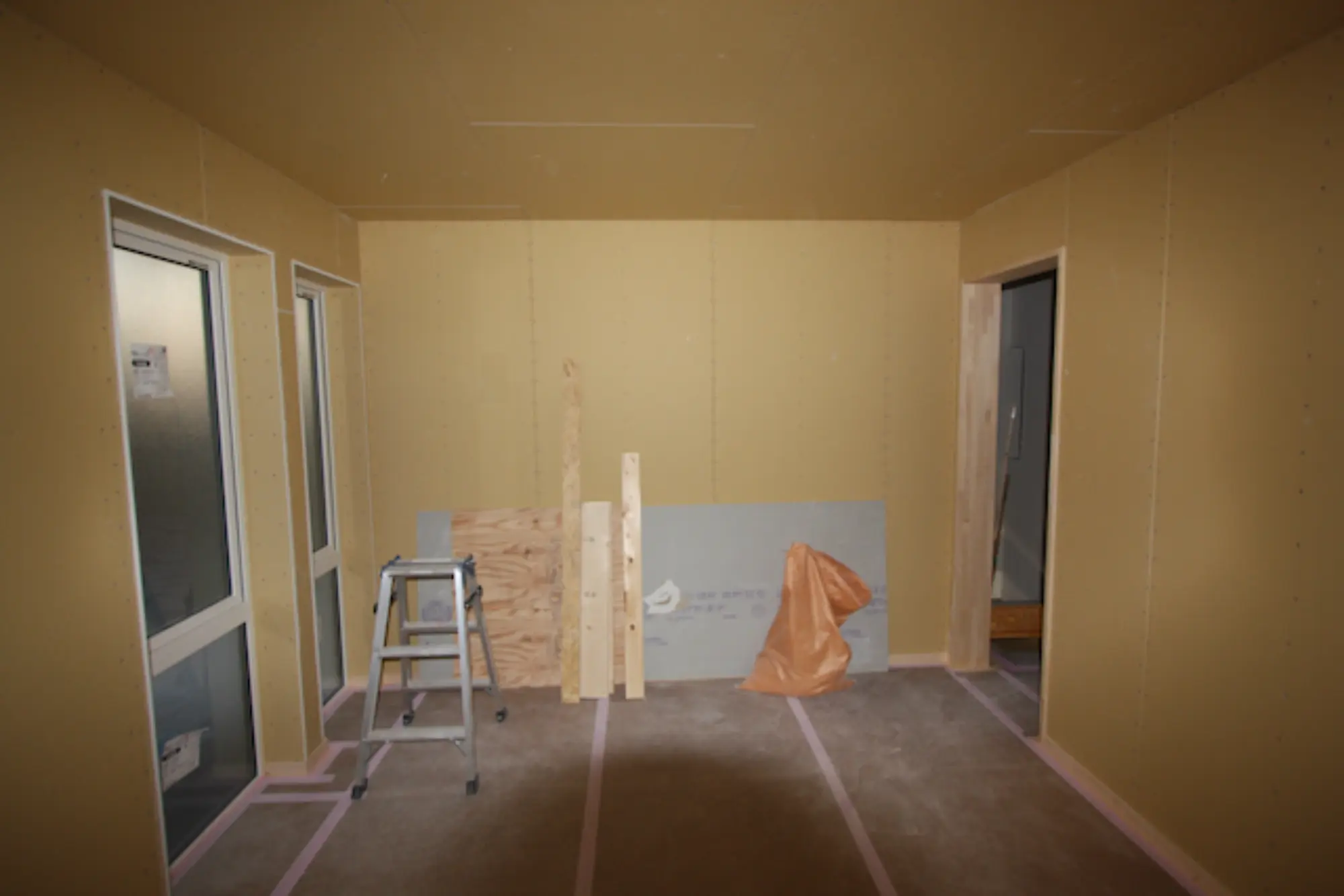

内部石膏ボード貼り組立作業とシナランバー材による箱組立作業が始まっています。

11月10日
外部
白色部分は、既存ガルバリウム鋼板大波葺き
増築部分は、ガルバリウム鋼板一文字葺としました。
春にバルコニー部分の板貼りが完成すると外観が完成します。

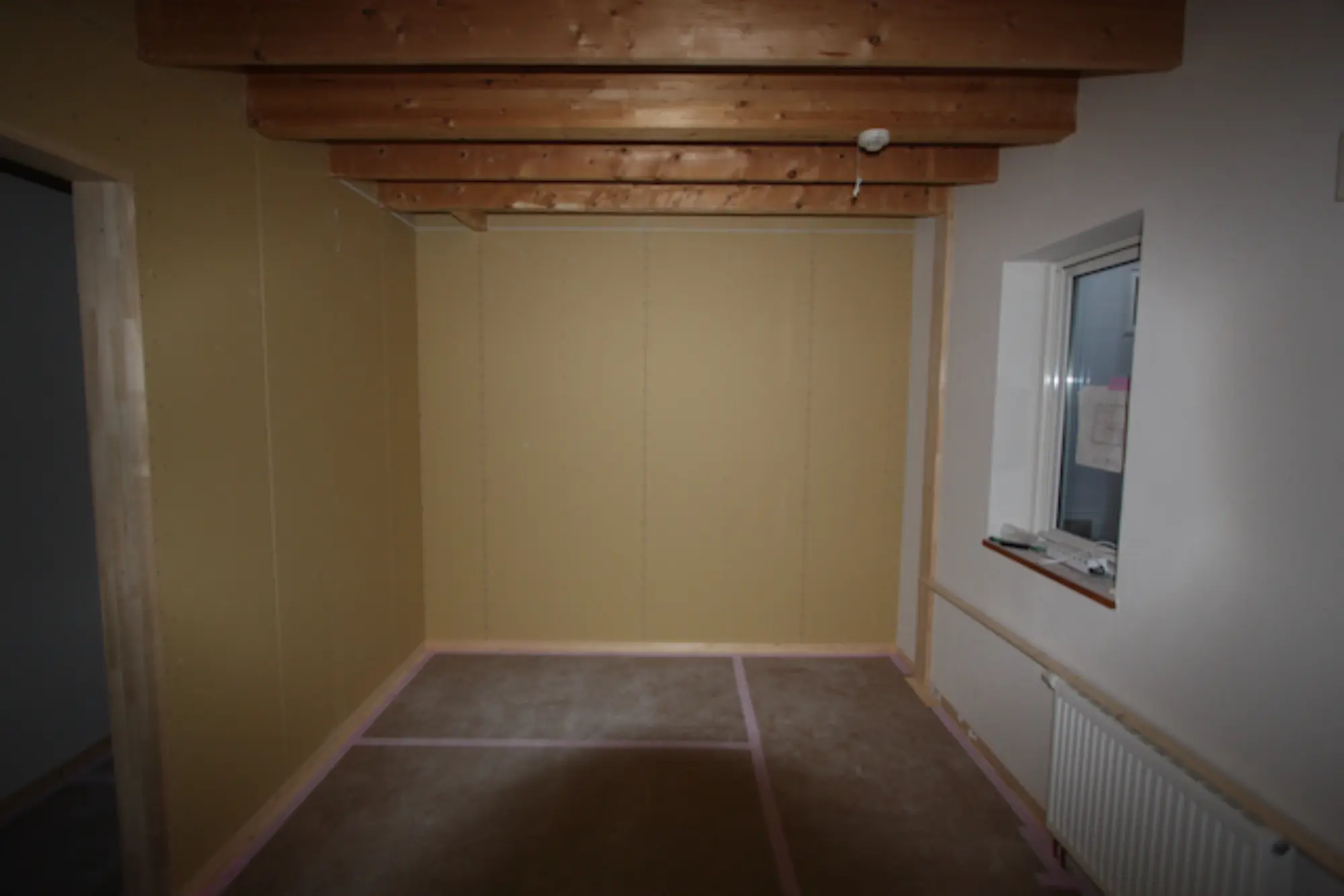

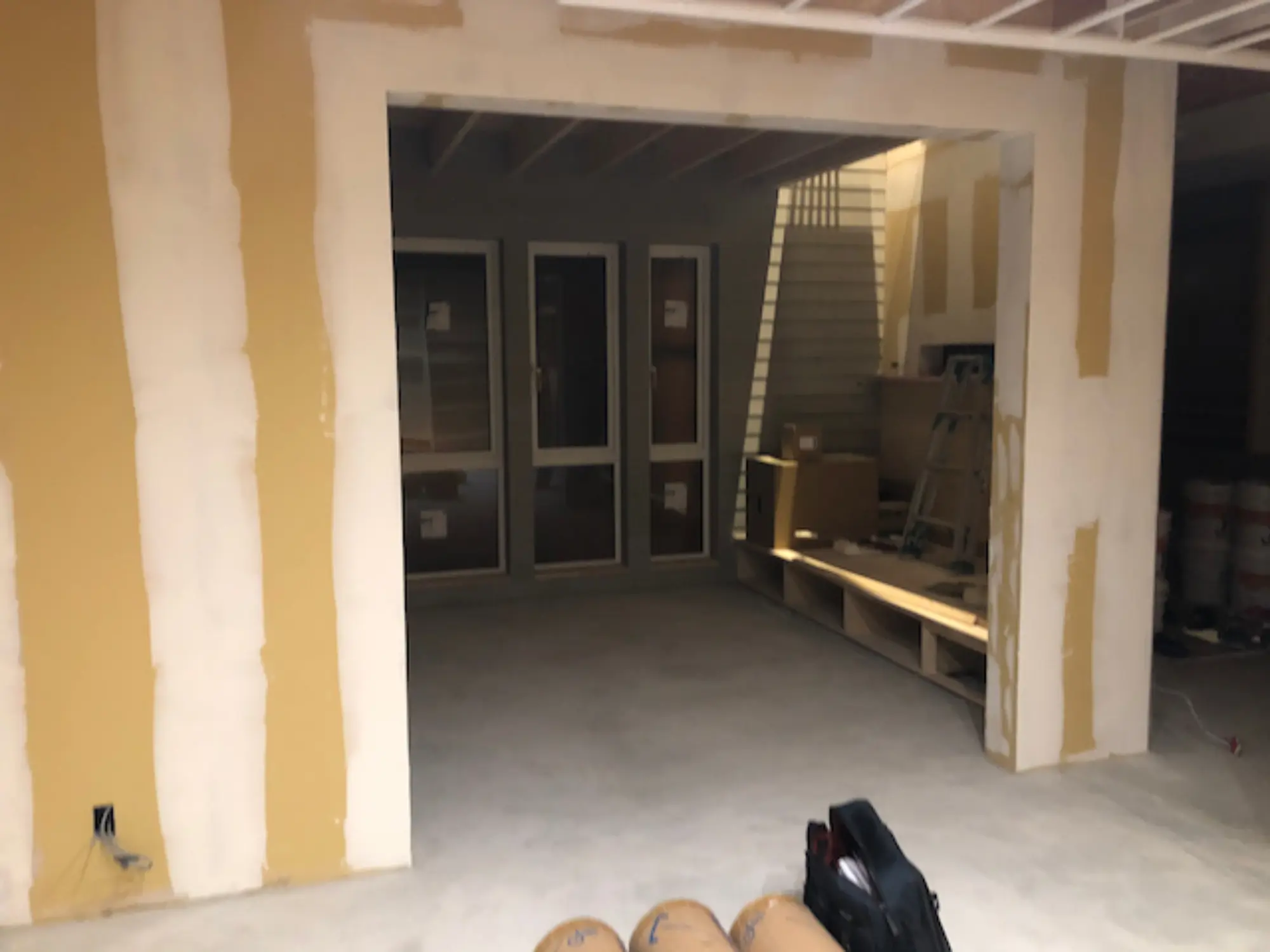

室内

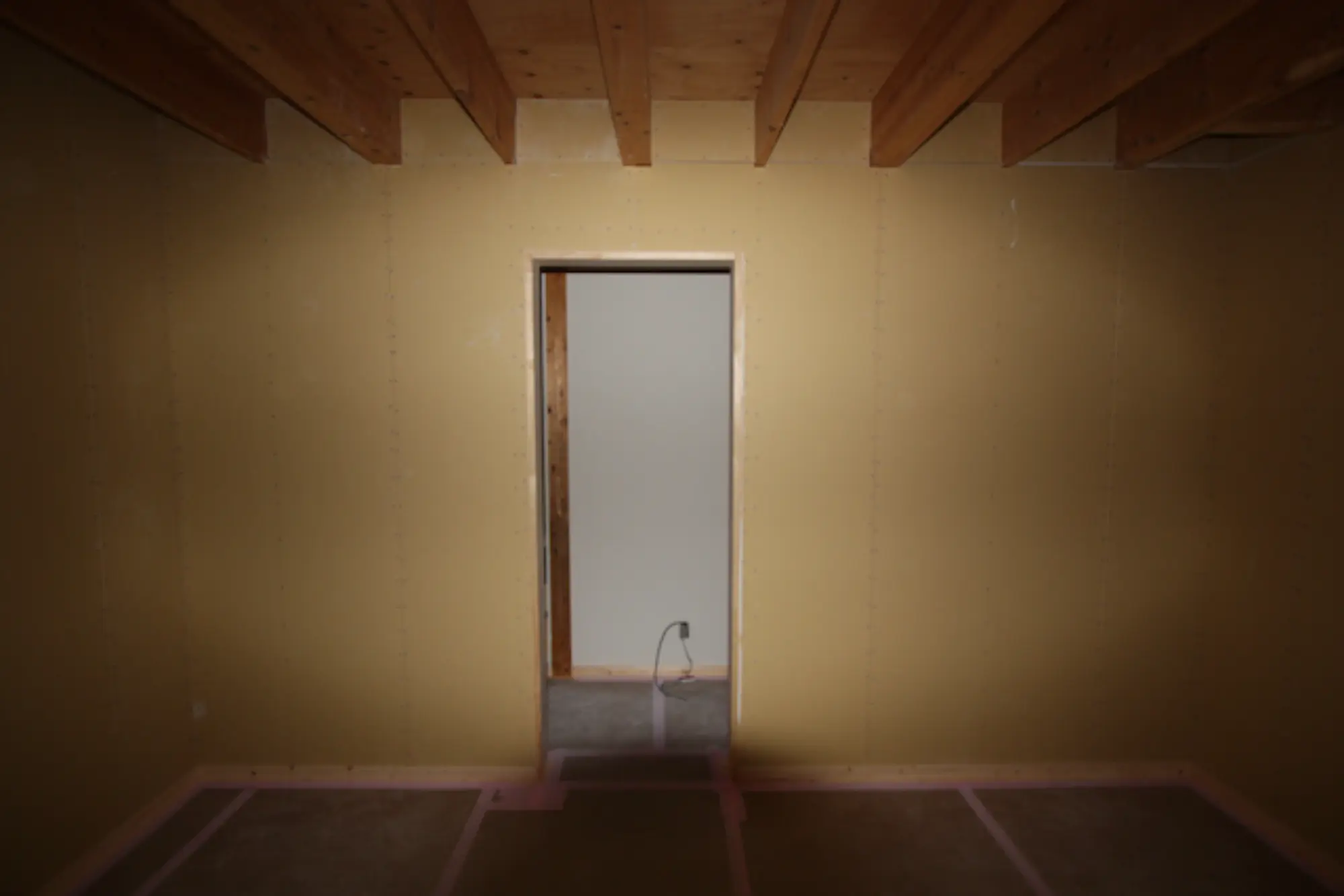

内部のアクセントウォールとなる、フレキシブルボードの裏側を

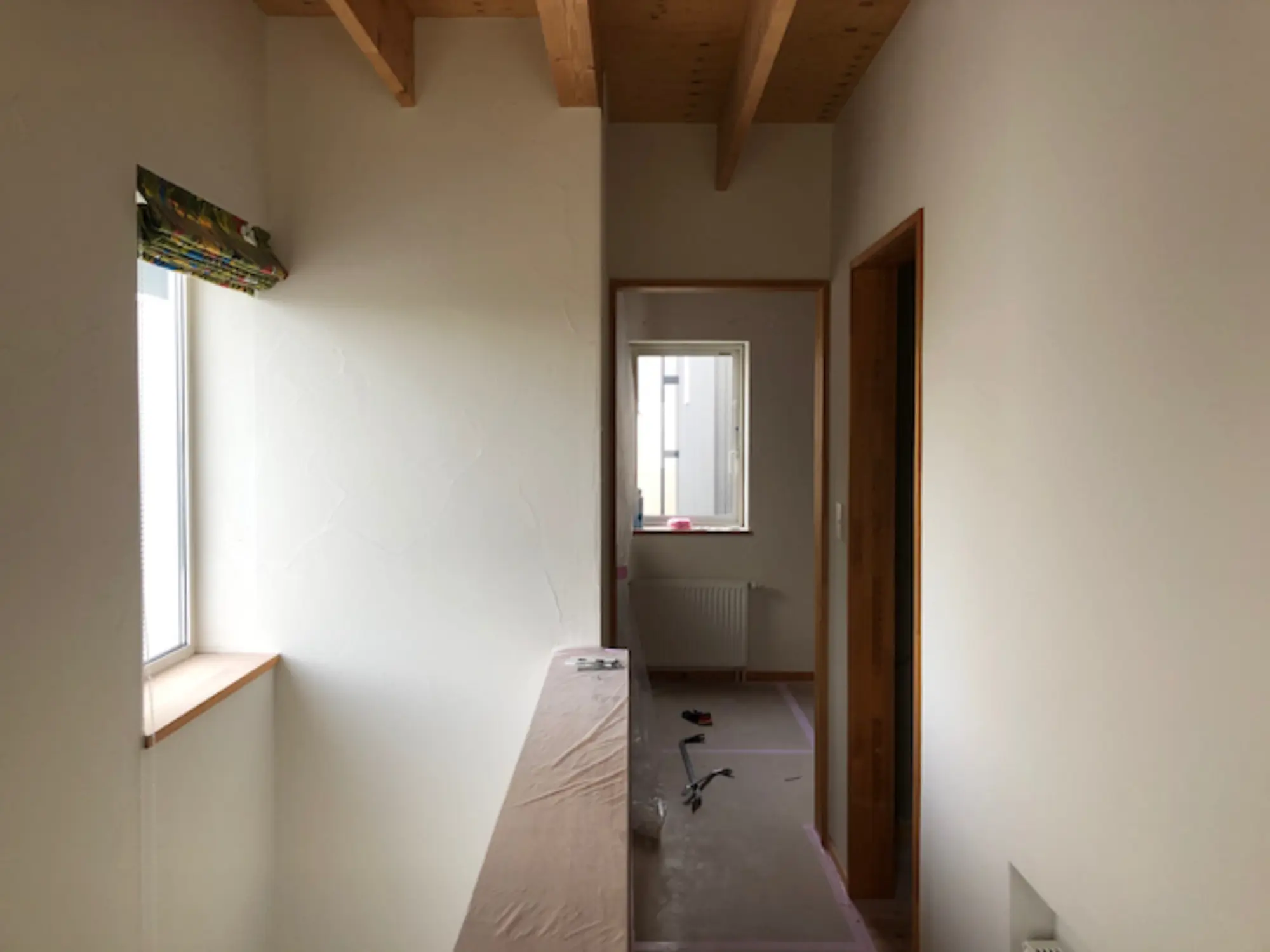

仕上げとして利用した下見板張りが完成しました。良い感じです。

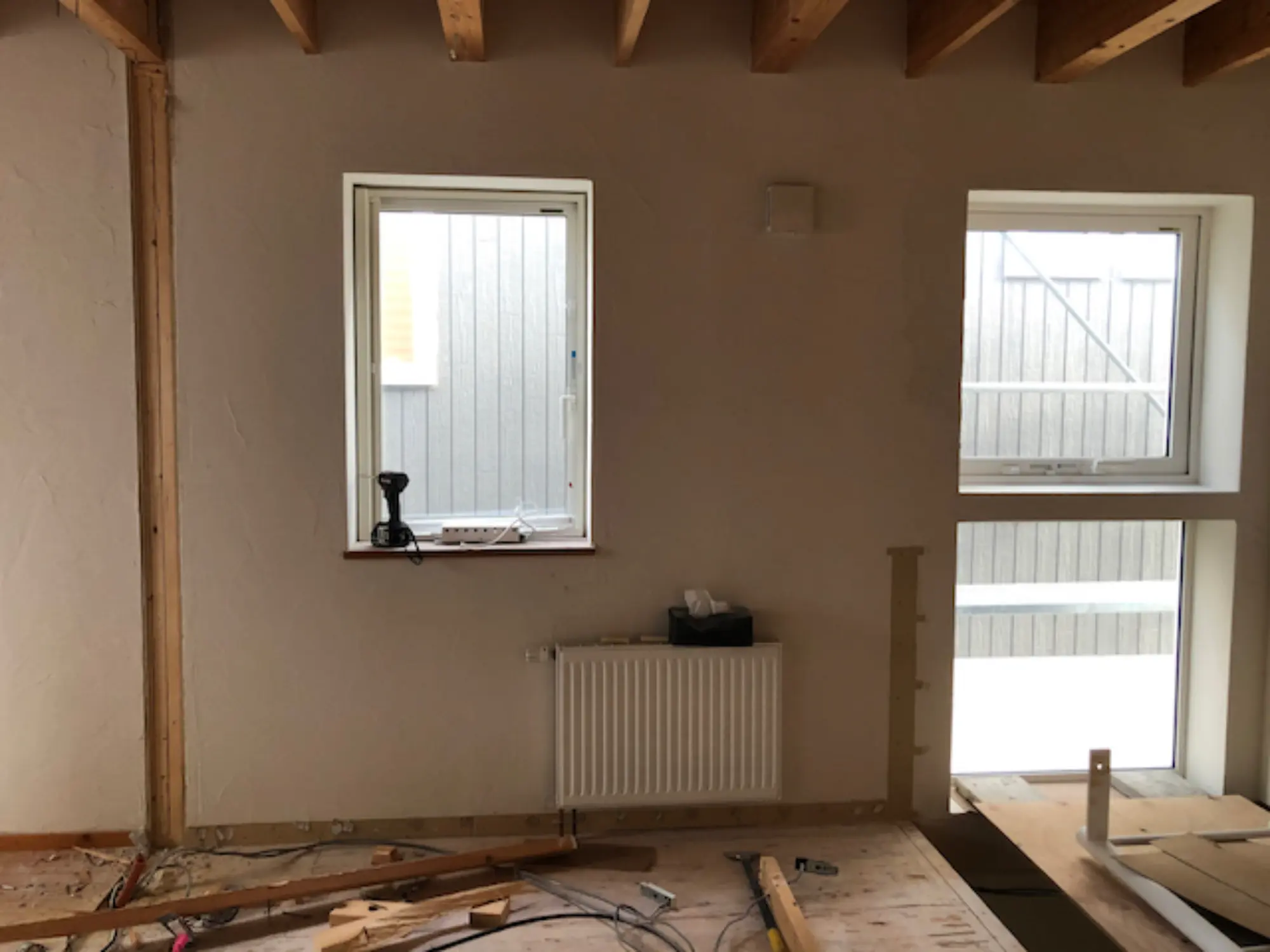

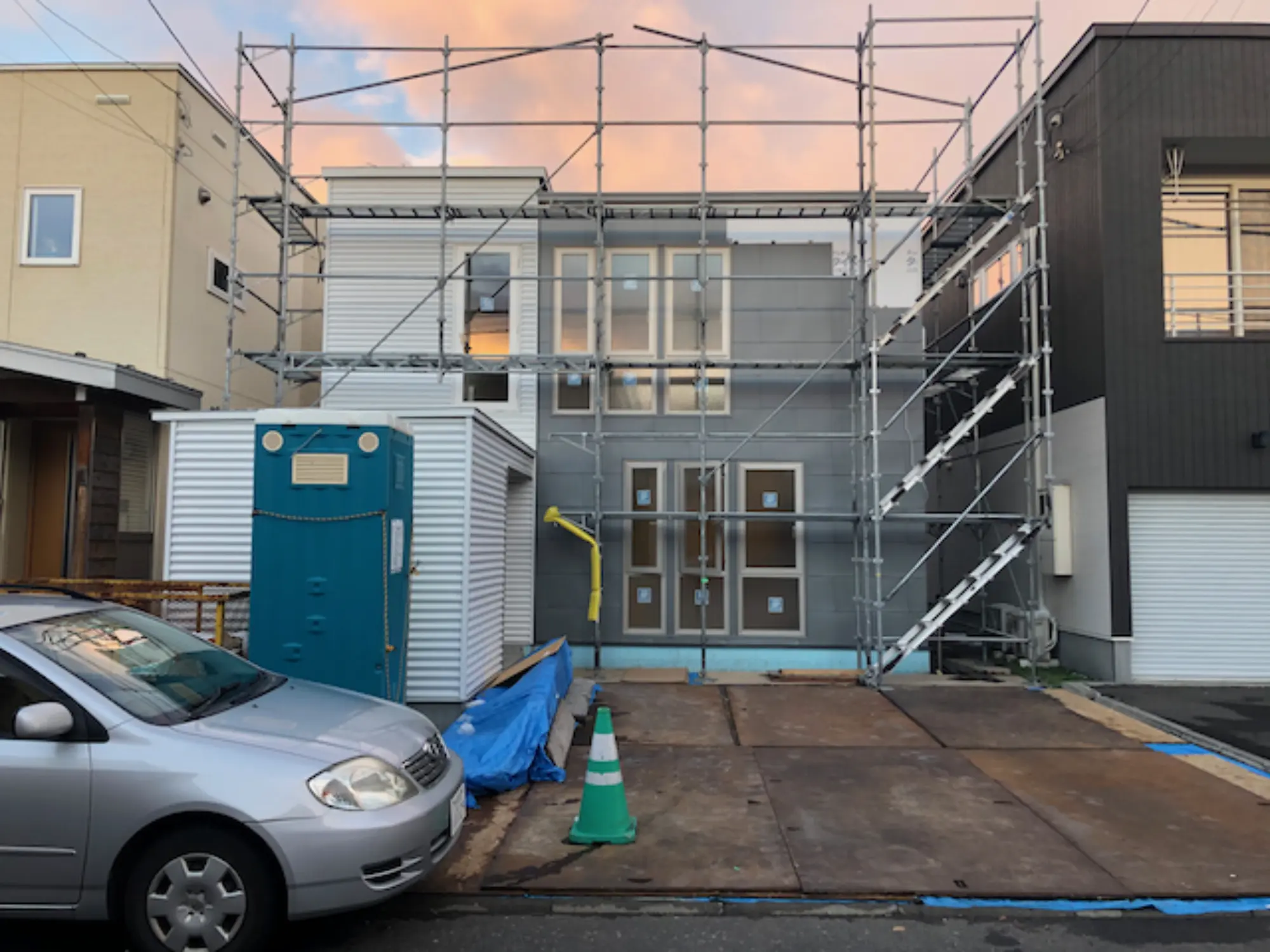

11月18日

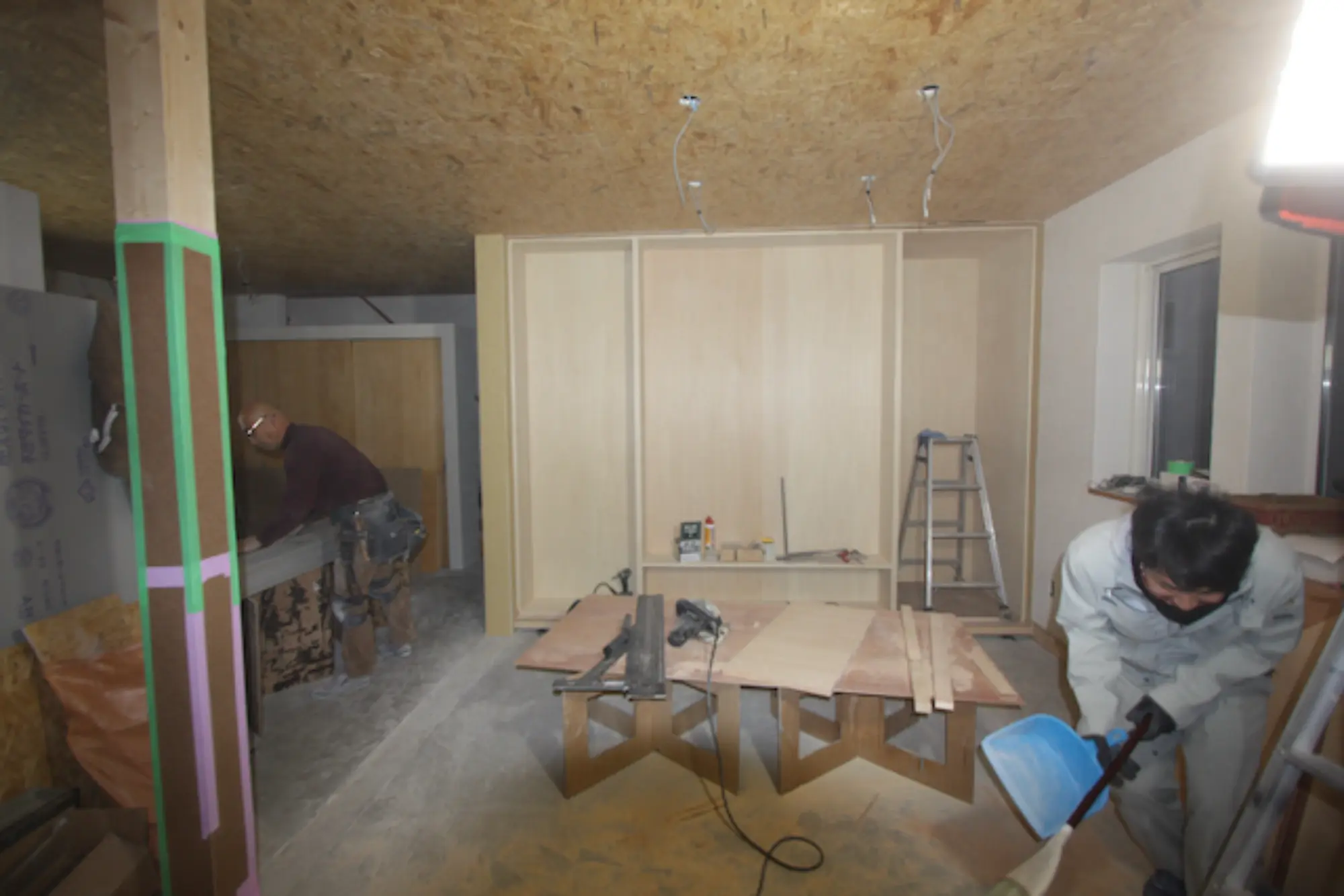

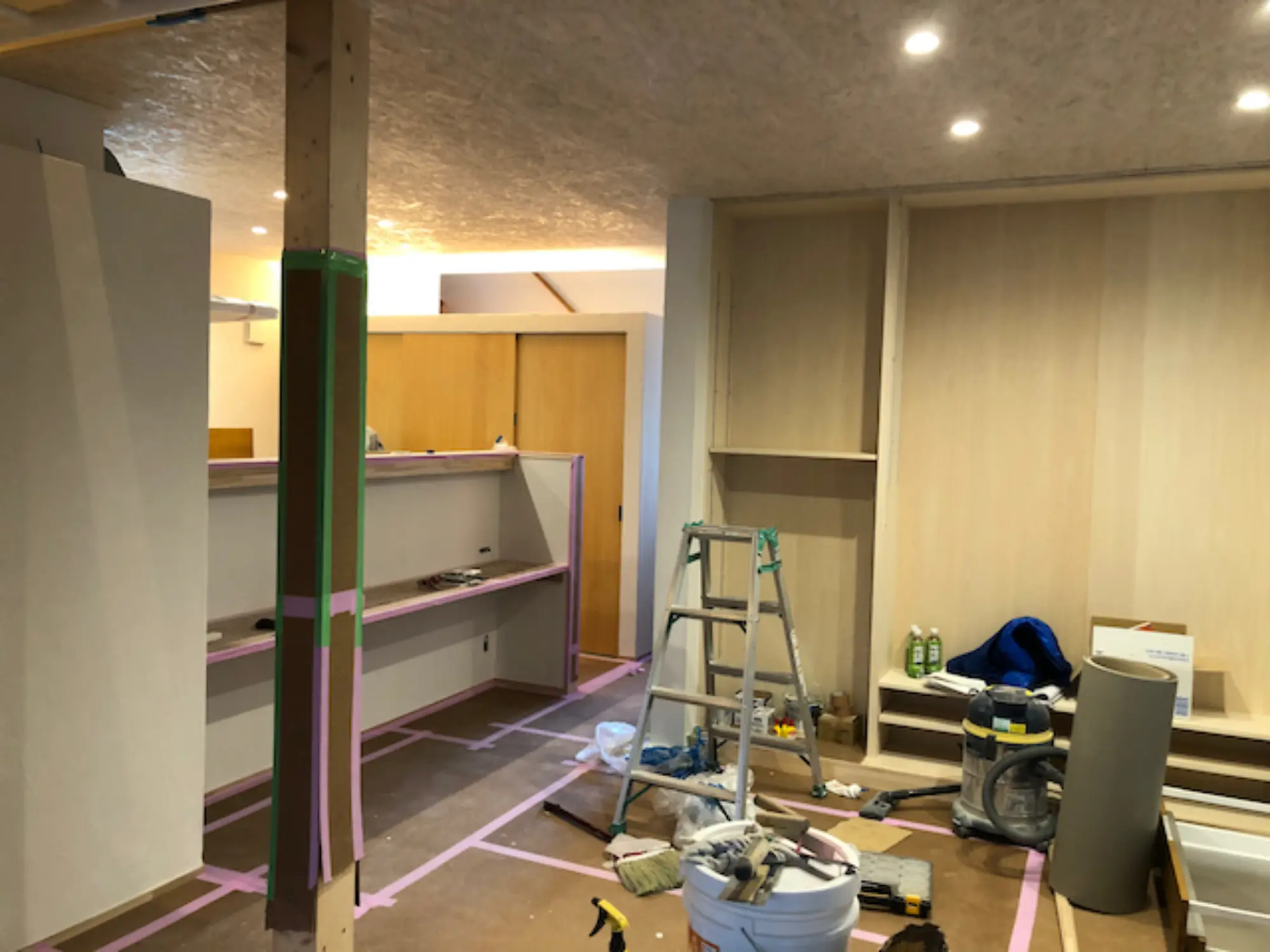

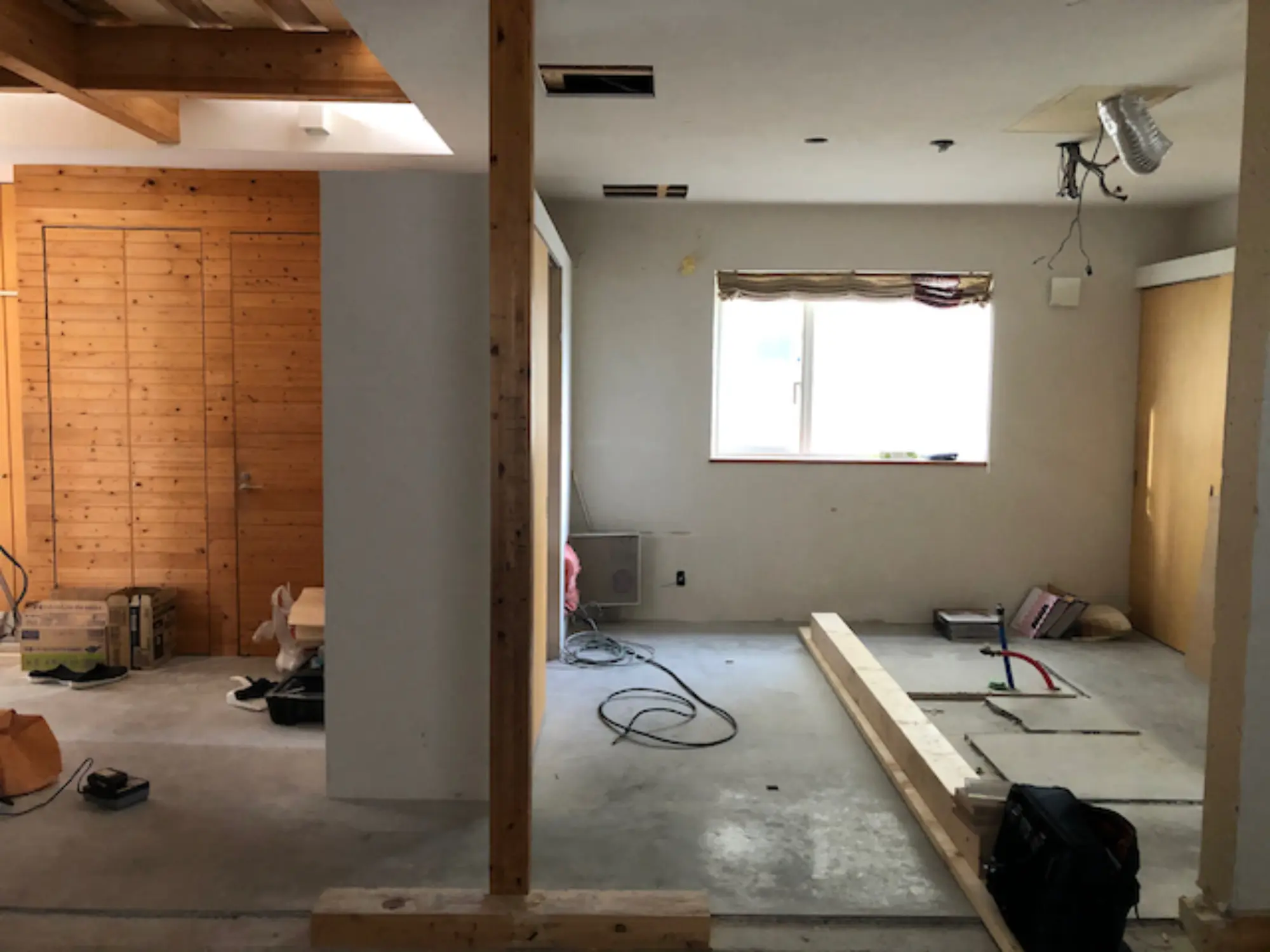

大工工事も終盤です。

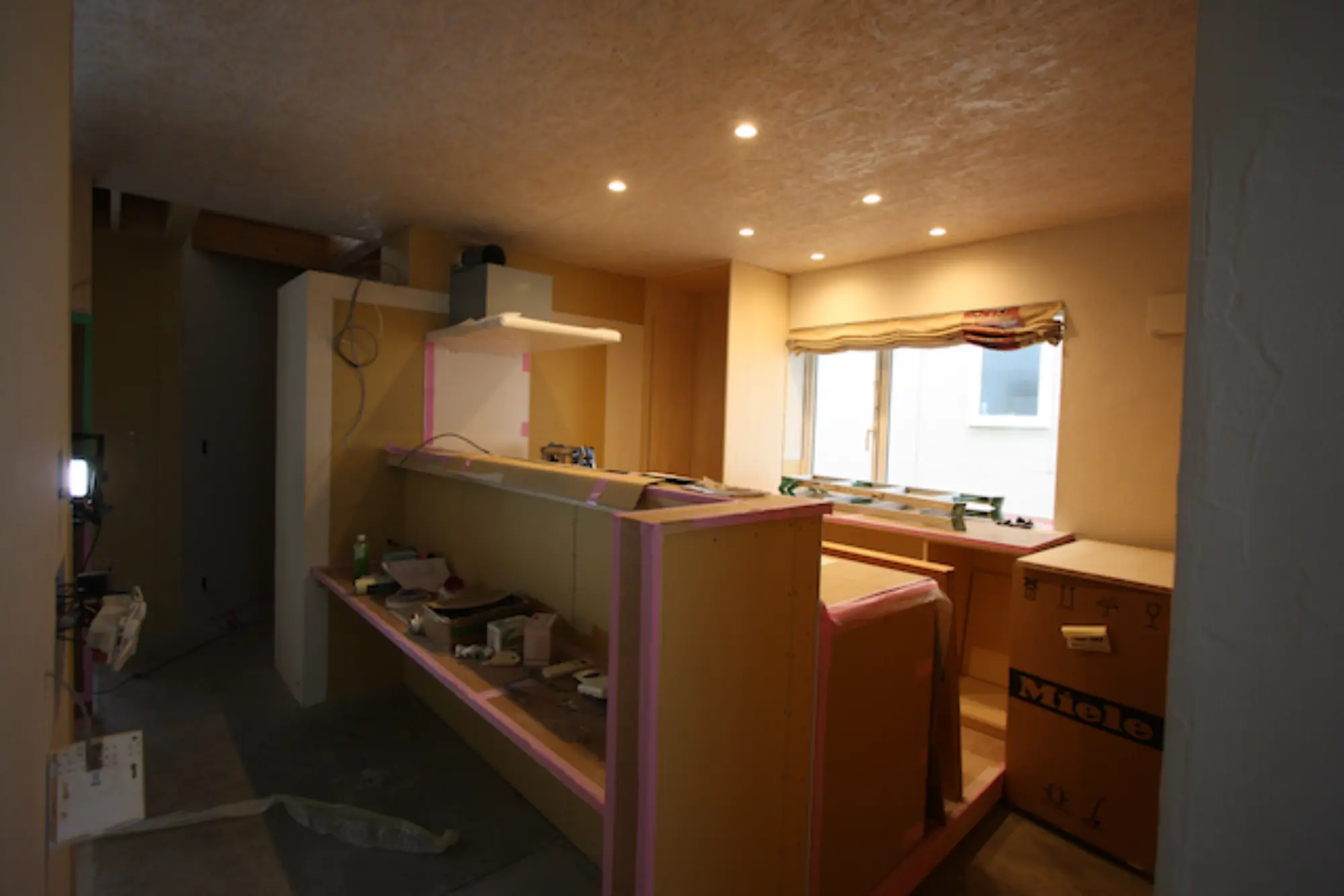

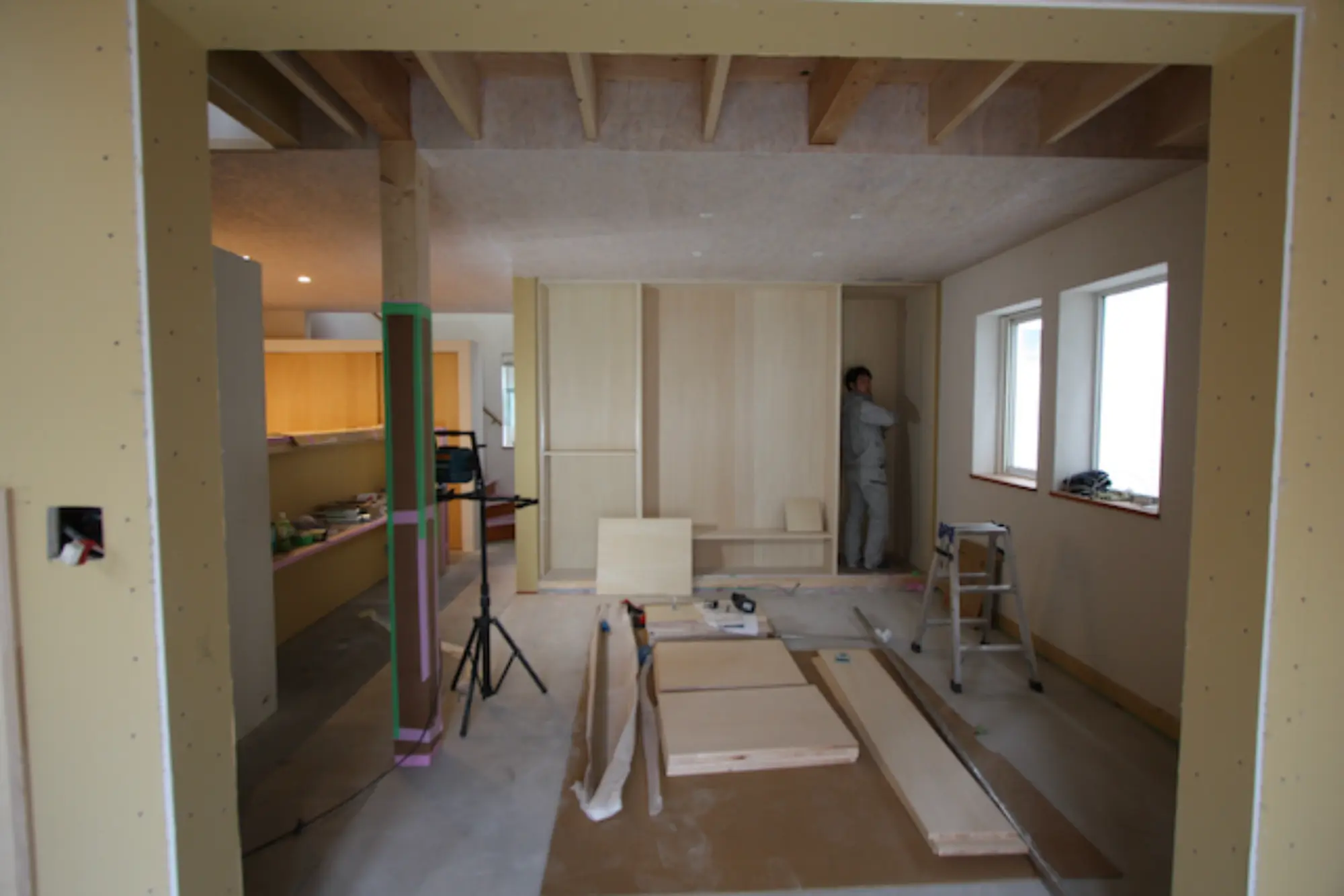

キッチン組立も終了しました。

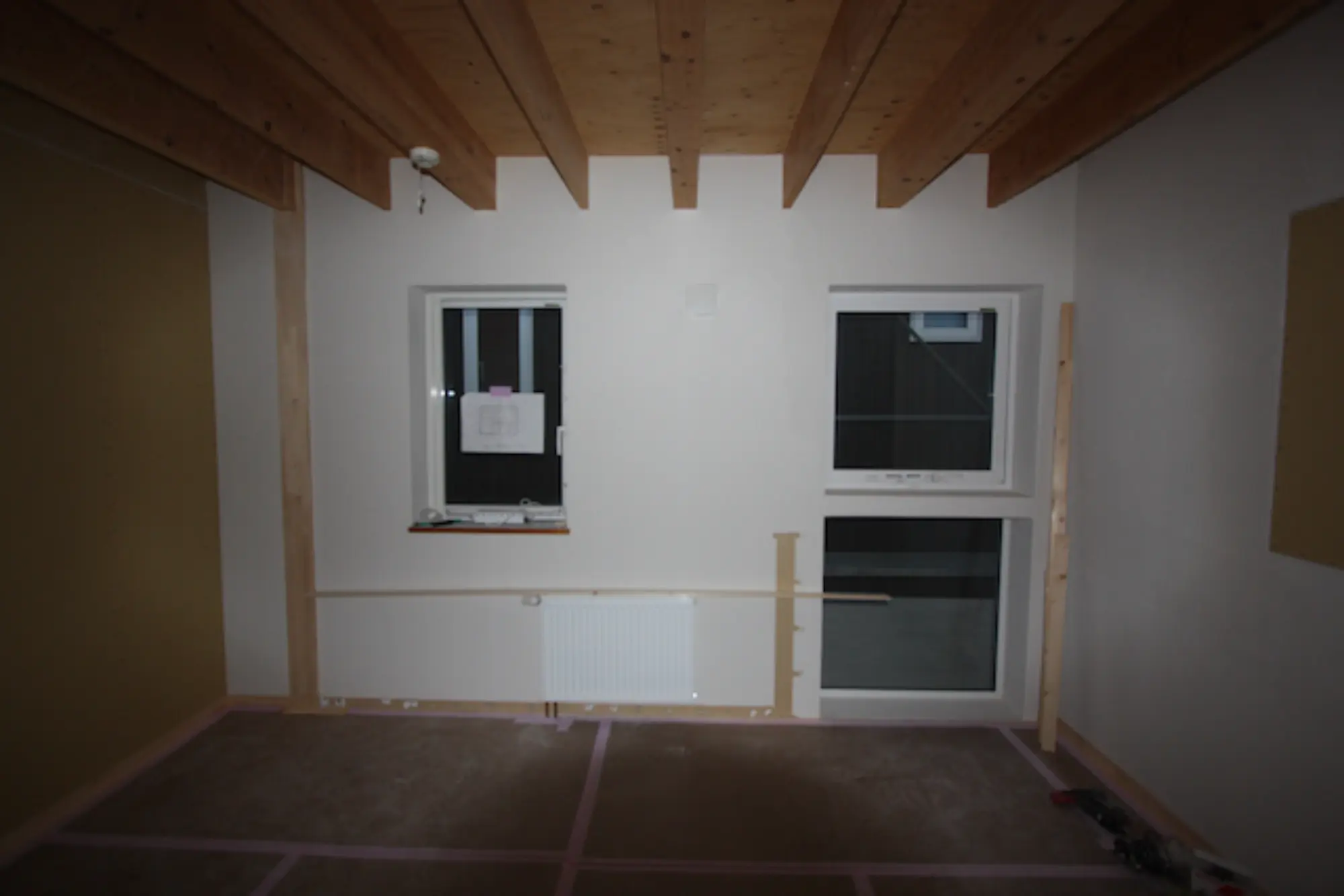

増築部分は、ご主人がゆっくりするための半独立スペースです。
現場合わせのソファが設置になる予定です。
そして、ゆっくりとプロジェクターを楽しめる場所となります。

11月25日

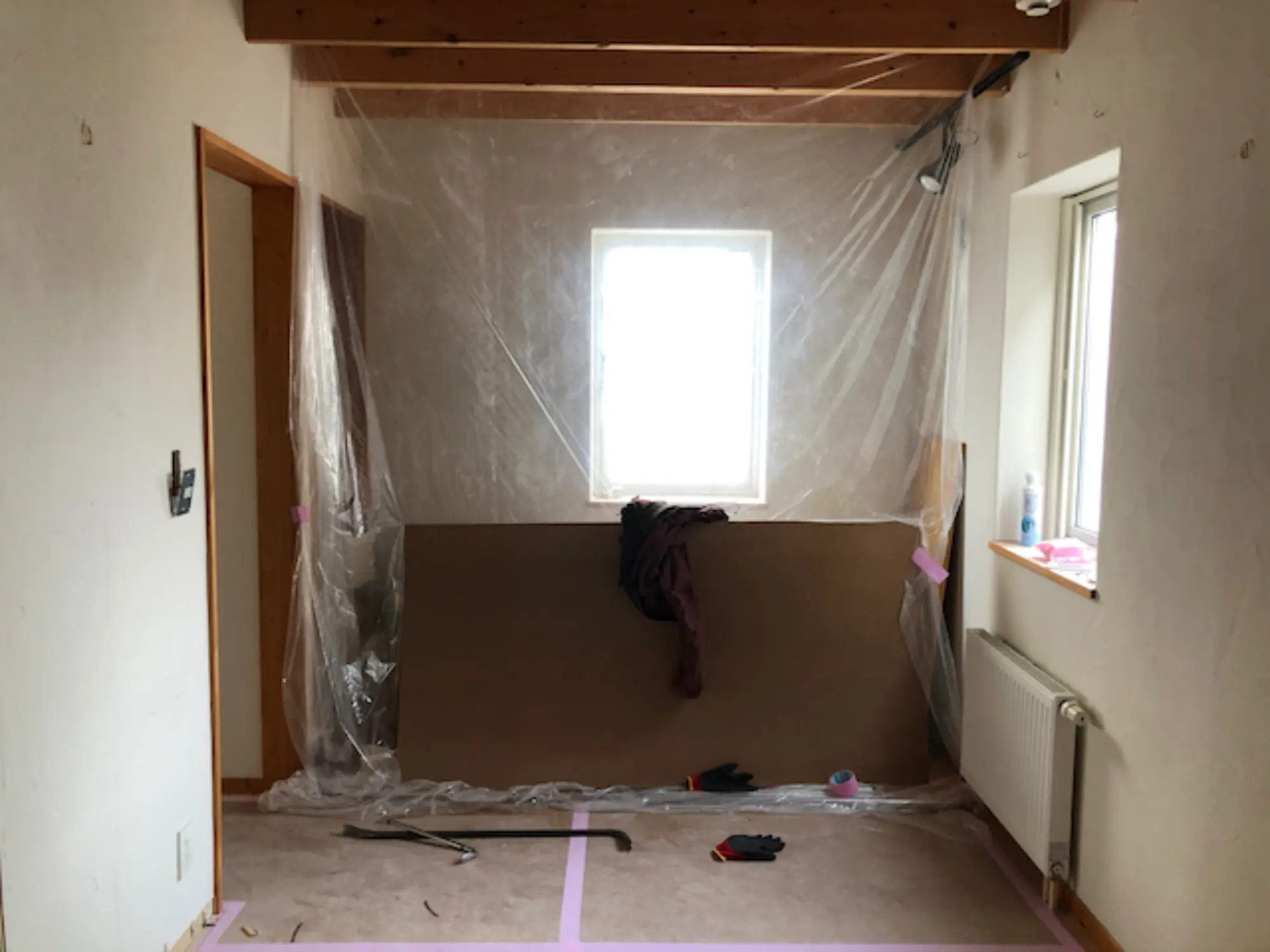

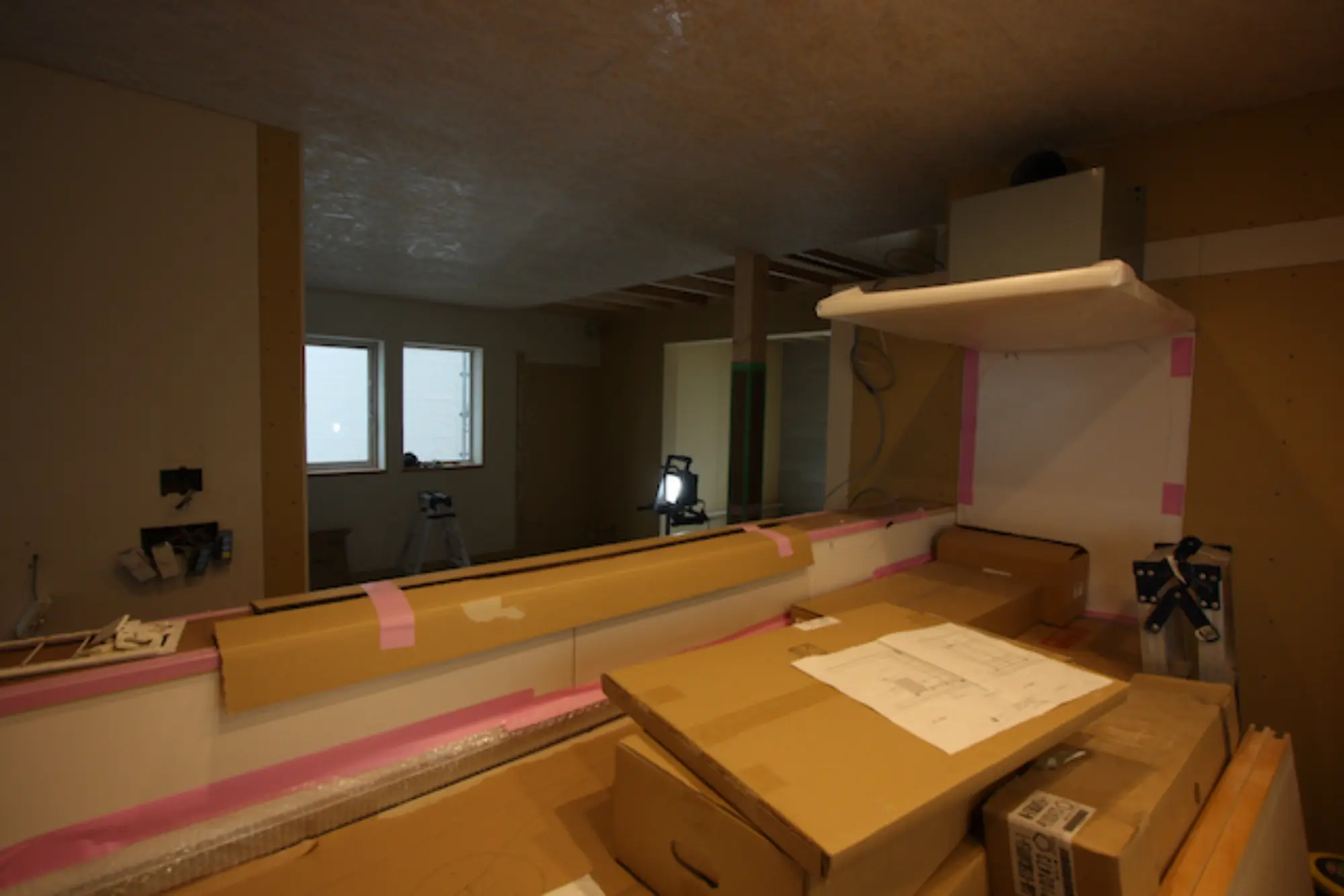

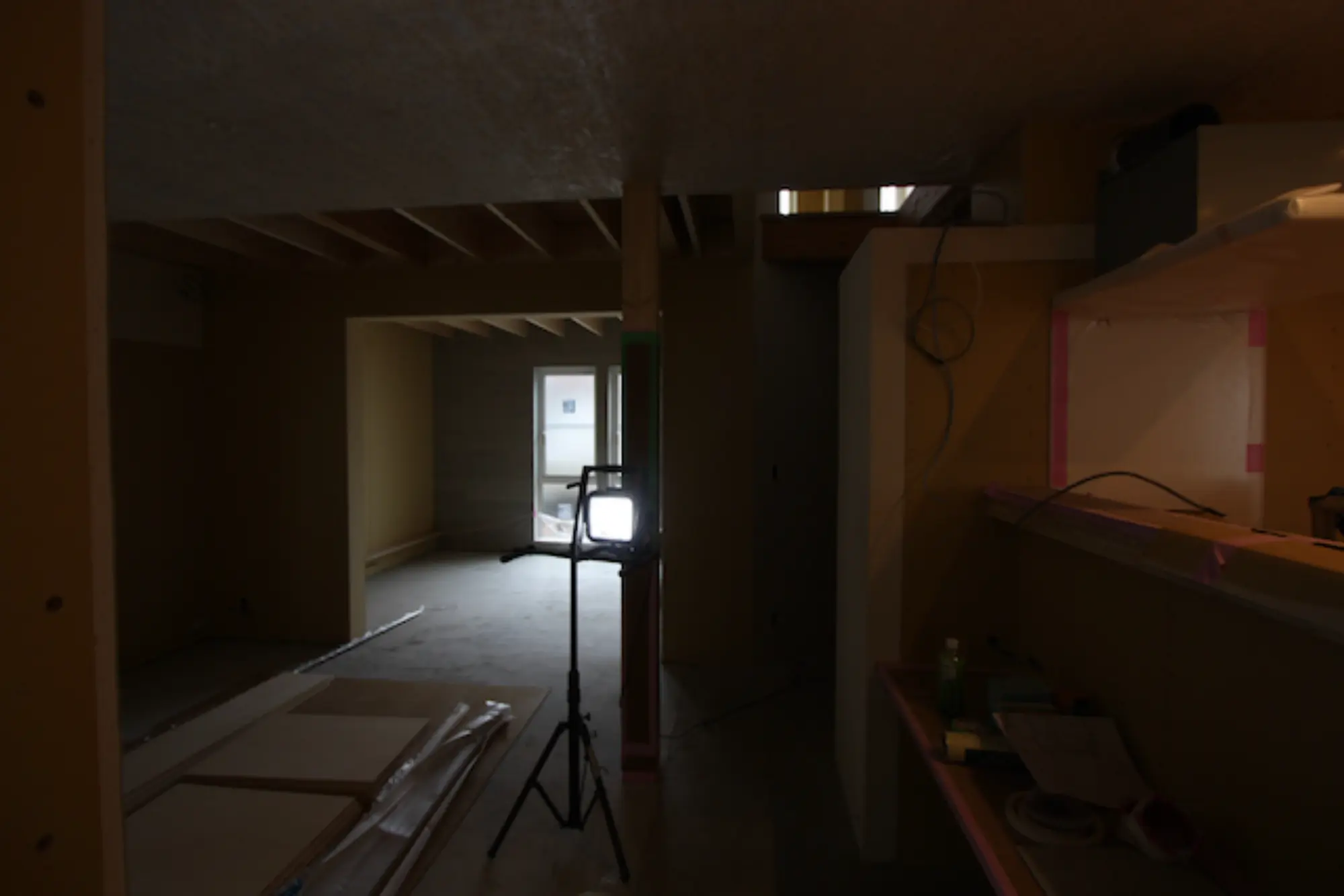

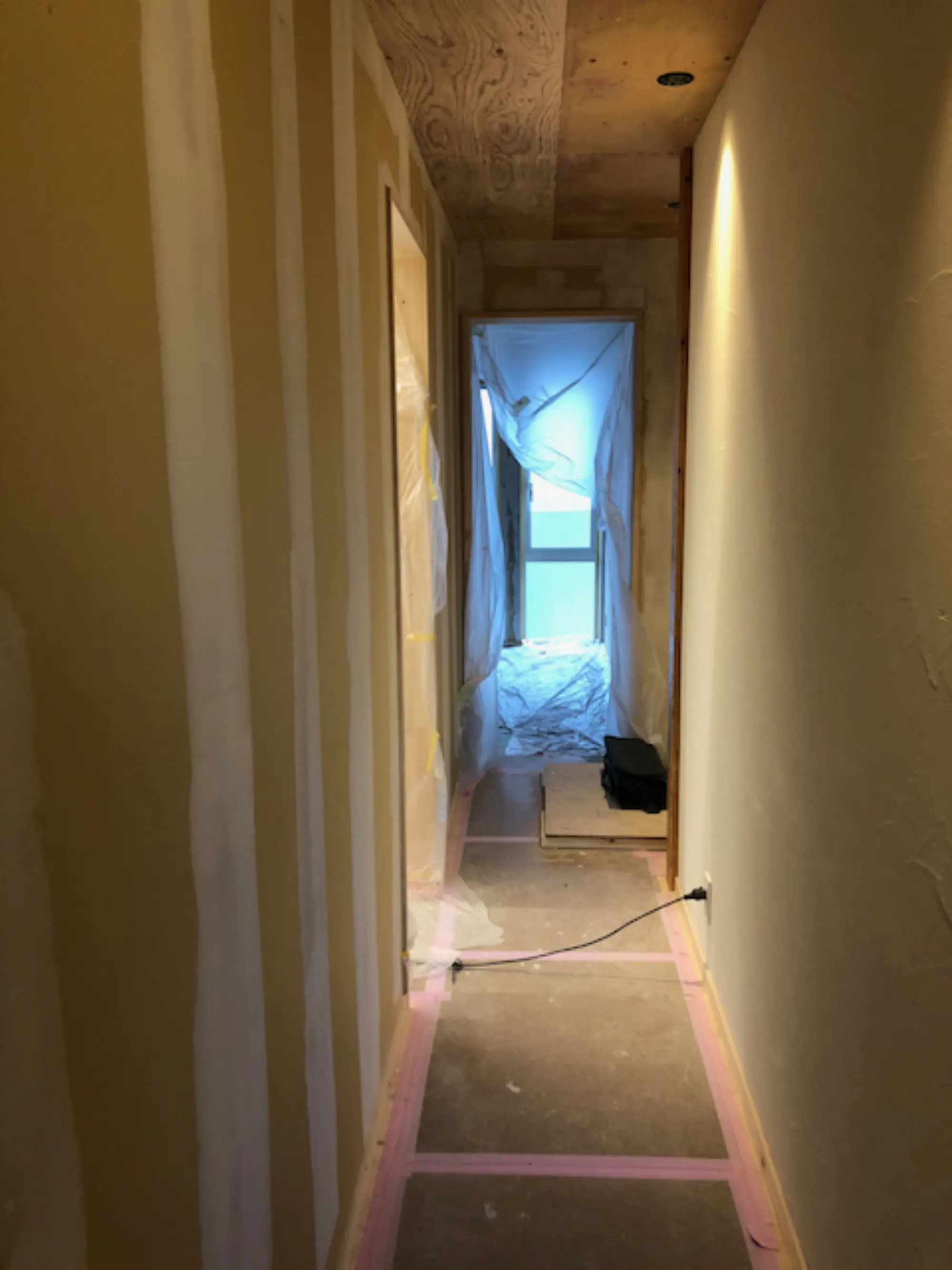

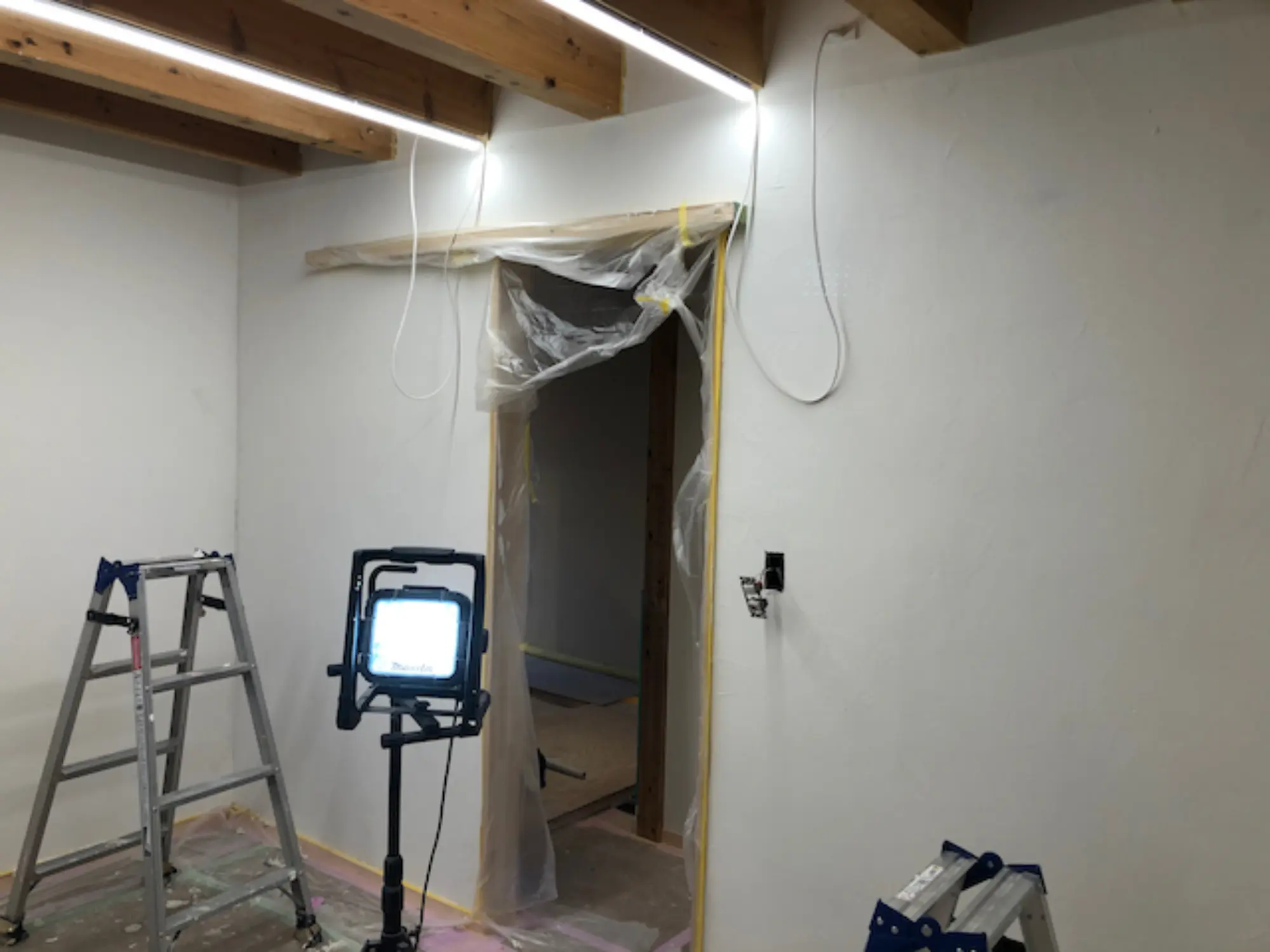

内装工事がはじまりました。

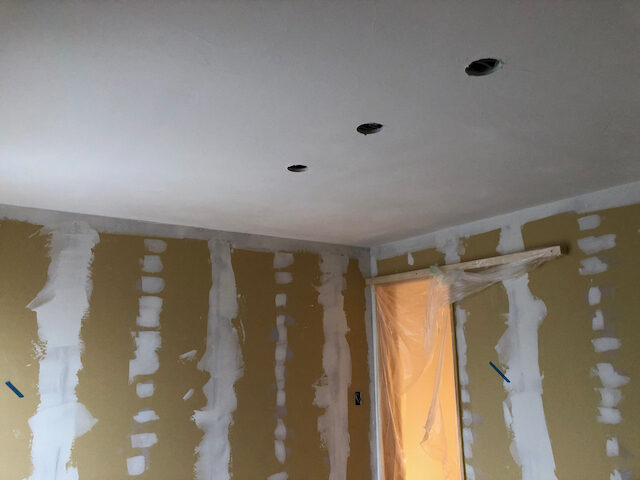

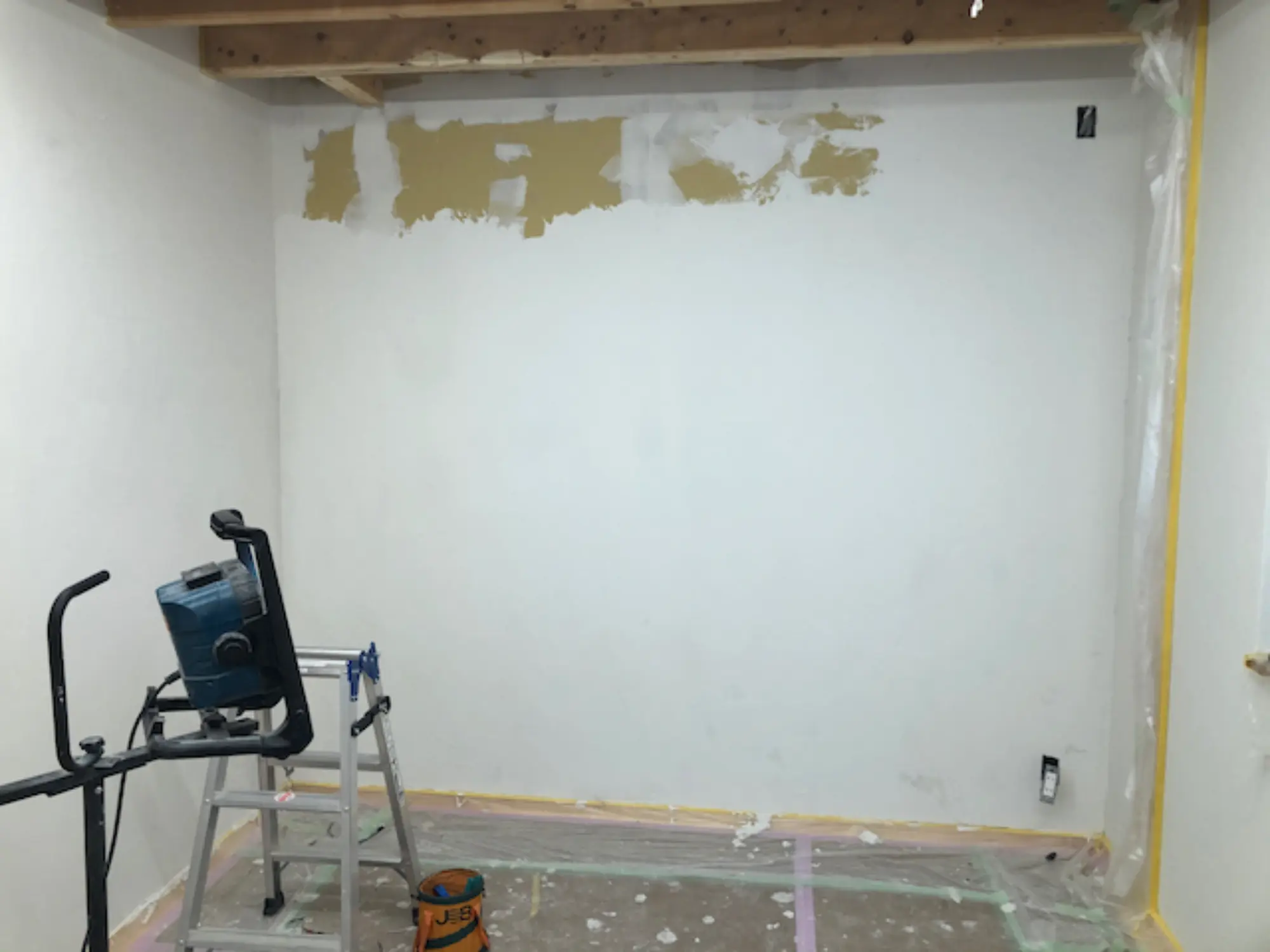

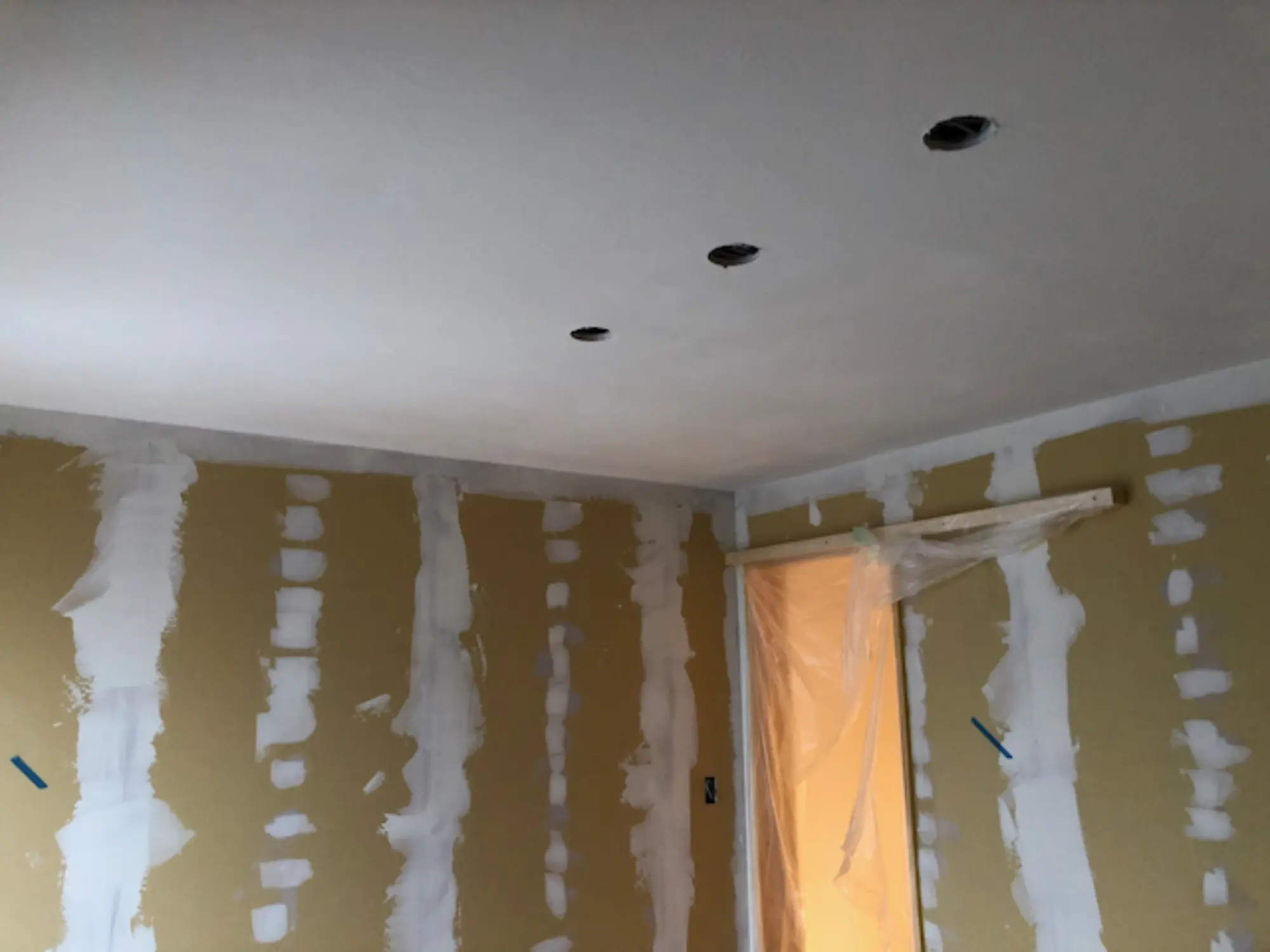

パテ処理を行っていきます。

11月30日

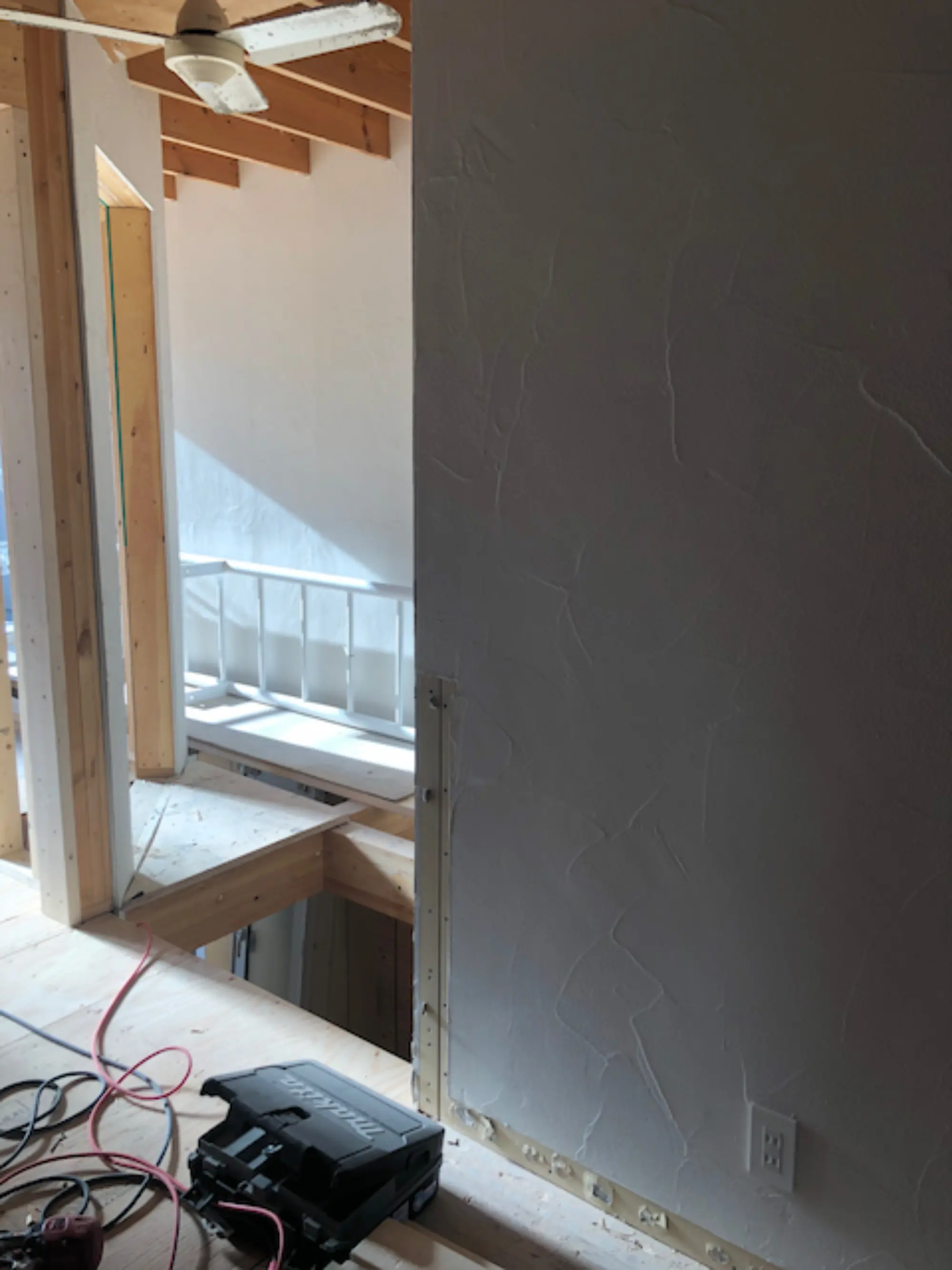

塗り壁は、オンザウォールを使用します。

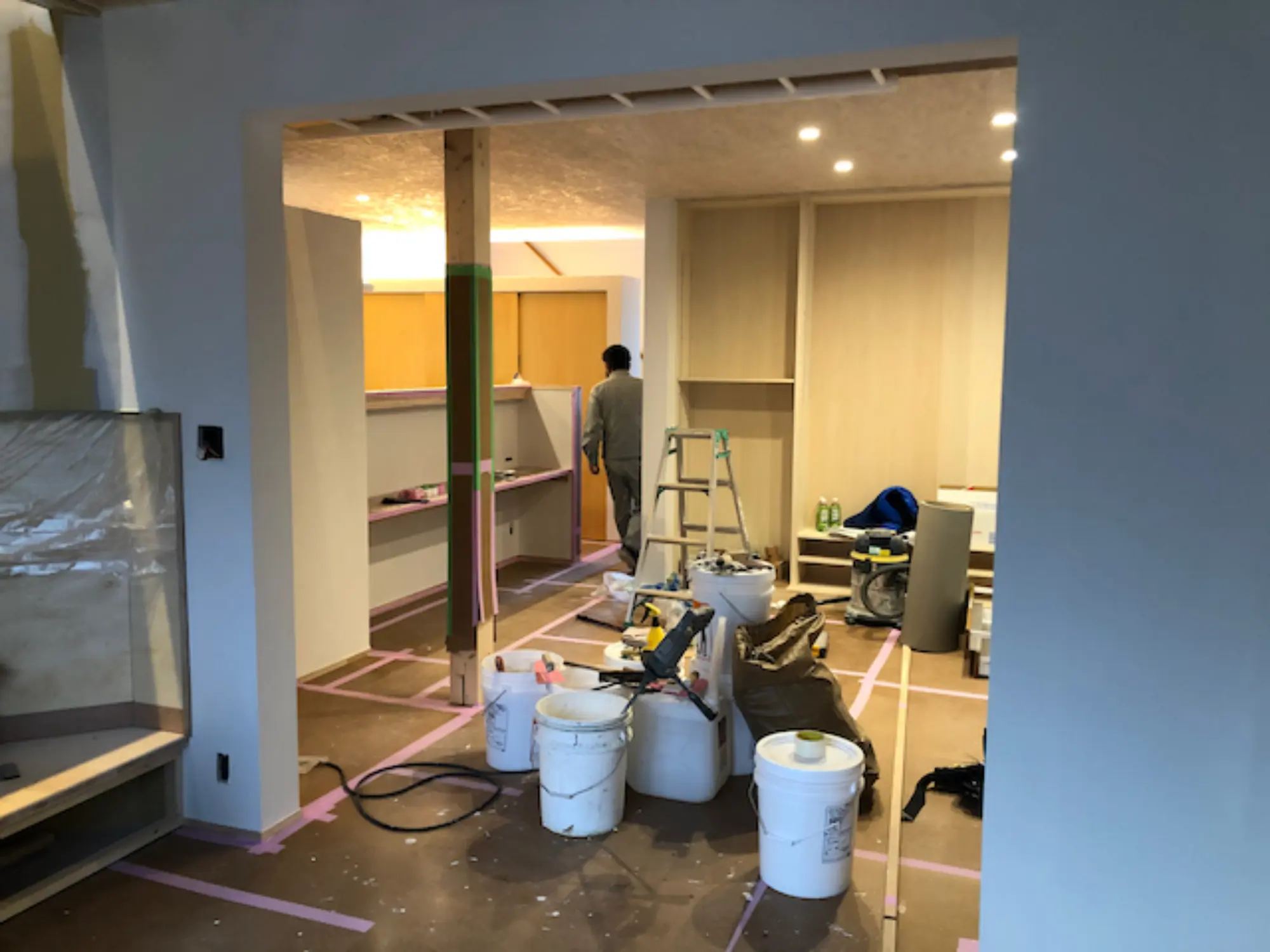

玄関・リビング・廊下などは左官職人に塗ってもらいます。

子供部屋は、ご家族でDIYでオンザウォールをしあげます。

12月はDIY工事を行います。
